青島濰柴35kV變電站工程由青島開投集團投資建設,位于青島市西海岸新膠黃鐵路以北,步云山路以東。變電站長39米,南北寬12米,該方案為全戶內變電站,建設一座兩層配電裝置樓,樓內布置有主變壓器、35kV及10kV配電裝置等。主變?nèi)萘?6+12.5MVA共計2臺,35kV進線2回,配電柜5臺,單母線分段接線;10kV出線29回(其中15回預留位置用于廠區內光伏接入),配電柜21臺,單母線分段接線。

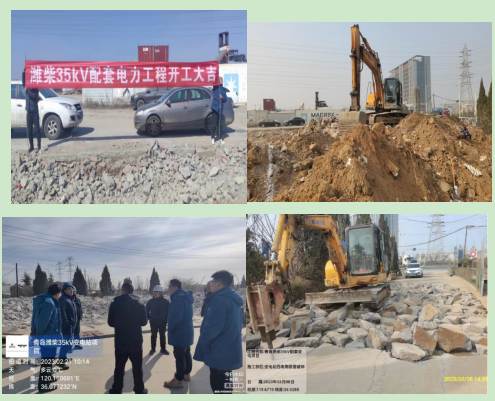

2023年2月25日按照總包方安排,項目部人員積極啟動四通一平。項目位置上有廠房、地磅、地下管線、地上電纜、道路、綠植等涉及多個產權單位情況較復雜。通過與建設單位、青島電氣工程安裝有限公司西海岸分公司溝通下,截止目前場地地表建筑物拆除、建筑垃圾清理完成814立方,地表妨礙施工的地磅、綠植樹木、中國聯通通訊線、10kV線路、道路協調、臨電臨水接入方案及項目定位完成,3月13日施工圖紙經專家會審后,項目進行開槽施工。
