瑞安公司承接的山東省委黨校項目10kV配電改造工程,由于配電室的高壓開關柜及交直流屏因?yàn)槭褂媚晗尢?,設備陳舊,存在安全隱患。本期對原有的18面高壓柜全部更換,新上500kvA 變壓器2臺,低壓柜10面,高壓柜4面。

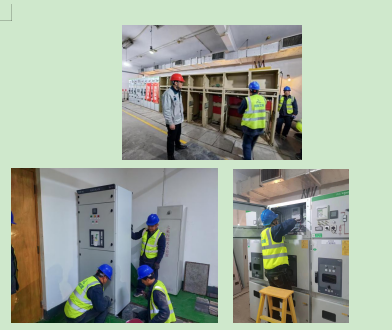

山東省委黨校配電室供電范圍在職干部及家屬居住樓、辦公區,白天黨校很多學員進行培訓學習,黨校要求供電不間斷,用電需求嚴肅嚴格。配電部成立技術攻關小組,反復勘察現場,召開討論會,經過幾次與黨校后勤部門會議溝通調度,超前策劃,反復斟酌審定施工方案,考慮突發情況,制訂應急預案,在施工現場配置發電車,吸氧機等應急設備。10kV兩段母線分別于3月28日、4月5日00:00-05:00進行停電改造,將10kV南民線和10kV中華線兩條進線分段進行停電,項目部嚴格執行安全組織措施和技術措施,將帶電設備進行絕緣隔離,兩次均提前2小時順利完成兩段母線的送電工作,保證了在黨校不停電的情況下,將高壓柜進行了過渡更換。
本工程施工過程中與業主方溝通暢通,項目部管理有方、執行有力、服務到位,做到了組織機構完善、人員分工明確、機具配備齊全。且在項目建設的關鍵時刻,技術人員吃住在現場,屢次表現出來無私奉獻、頑強拼搏、敢打硬仗、能打勝仗的施工風范和服務至上的理念給業主留下了深刻的印象。項目部重視停電節點把控,各個節點工作保質保量完成,贏得了各方的一致好評和贊譽。
