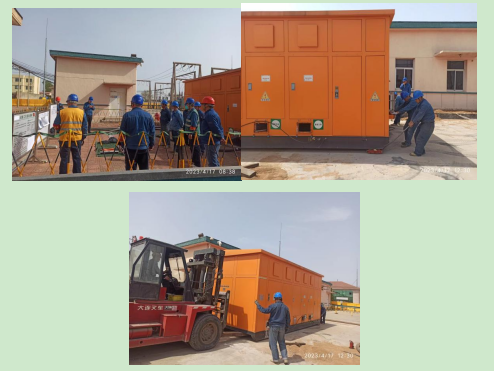

瑞安公司承接的青島馬戈莊110kV變電站#1主變及10kV開關柜改造工程于4月17日開始停電拆除主變及本體二次回路控制電纜,計劃4月24日啟動送電。主要工作內容為更換一臺110kV變壓器、10kV開關柜13臺、主變高中壓側導線更換、10kV母線橋更換、主編本體非電量更換。該項目前期準備工作將10 kV開關柜提前就位安裝,穿墻套管安裝、二次電纜敷設接線,提前將站內主變?nèi)齻?cè)老舊二次回路檢查好防止停電時二次拆線造成其他他間隔誤動跳閘造成電網事故,在停電過程中由于變電站在市區內其結構建造過于狹小,造成在主變進場時造成了無法入場,現場指揮人員通過破除大門和更換變壓器運輸車輛的方法歷時兩天時間最終將新變壓器成功就位,就位后現場施工人員通過加班加點的不懈努力下把前期被耽擱時間追趕回來,為順利送電打下堅實的基礎,項目于4月24日送電。

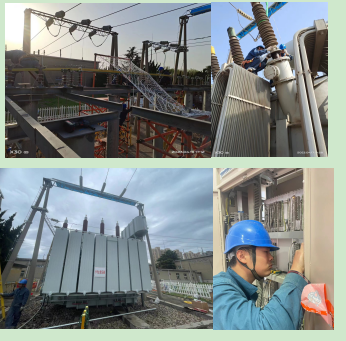

4月17日,瑞安公司承接的青島即墨北山110kV變電站改造工程1號主變停電,進行10kV臨時開閉所平移、進出線電纜拆除并恢復安裝工作;共完成10kV進線3*400高壓電纜2條,10kV出線3*400高壓電纜4條,二次控纜恢復等工作,歷時6個小時,提前按照計劃完成停電任務并恢復送電。為后續新建綜合樓讓出了空間,也為項目整體進展邁出了堅實一步。
