瑞安公司第二季度開展“大干一百天”活動,五一“攻堅周”,各施工現場的管理人員和施工人員各司其職,熱火朝天的完成自己的工作,確保完成項目節點。

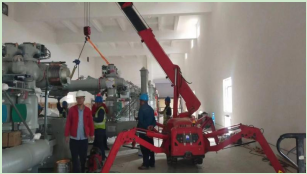

一、青島煉化220kV石化變電站新建工程:110kV16個GIS間隔組裝完成,220kV16個GIS間隔正在組裝中,主母線對接完成。二次電纜敷設8萬多米,開始做頭接線。
二、青島膠州如意110kV變電站:110kV5個GIS間隔組裝完成,耐壓試驗,110kV2臺主變長時感應耐壓及局部放電測量,電纜敷設完成共3萬米,開始做頭接線。

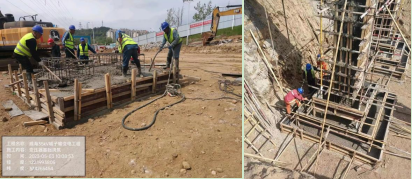

三、濰柴35kV變電站配套工程:獨立柱澆筑21個,基坑回填夯實,回填土2300立方米。

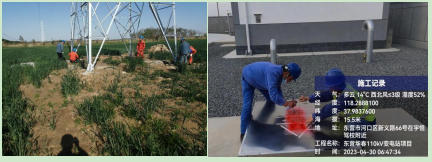

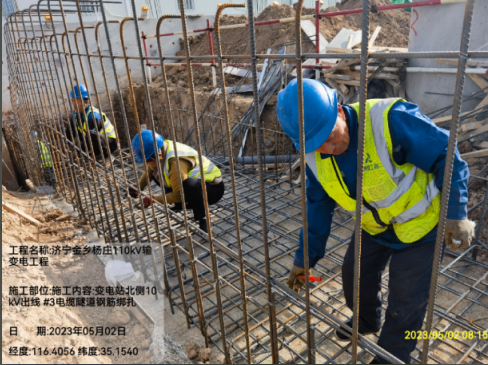

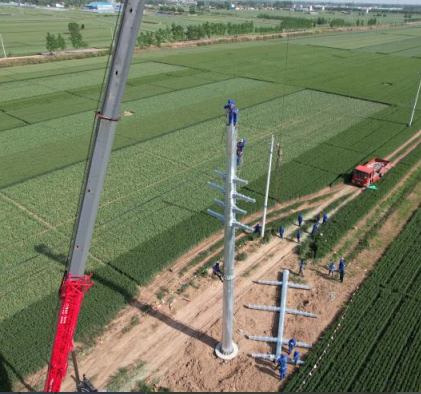

四、濟寧金鄉楊莊110kV輸變電工程:項目部充分發揮“白加黑”精神,分段作業,晝夜施工,輔助用房基礎17立方米澆筑完成、消防管道50根防腐完成、焊接完成40%,室外電纜溝鋼筋綁扎支模板80米,#3、#4、#6-#15桿塔組立完成。

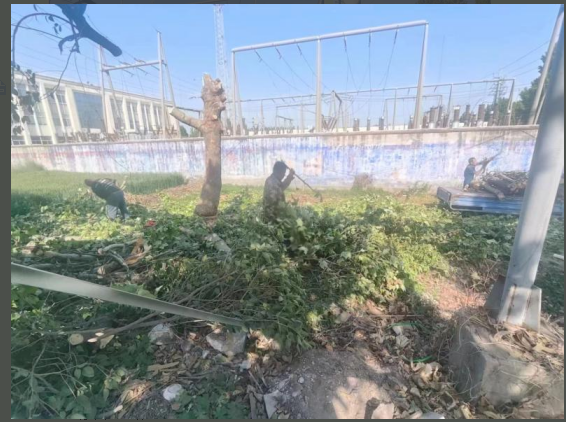

五、東營河口華春110kV輸變電工程:變電站土建消缺達到驗收條件,線路部分對A28#-A85架線完成段地腳螺栓二次緊固,保護帽施工19基。
六、威海城子35kV輸變電工程:室外消防管道防腐完成15根,電纜直埋電纜井澆筑完成70立方米,#6、#12、#13、#14基礎澆筑完成。

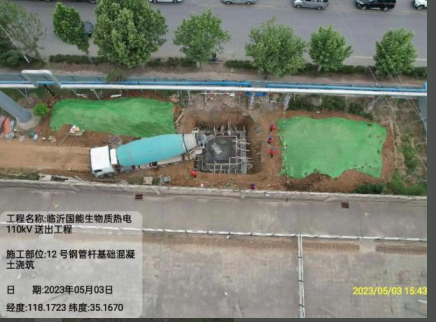

七、臨沂國能生物質熱電110kV線路送出工程:對 12 壟桿塔完成占地的地上附著物協調評估,現場圍擋裝設73米,完成12?;訚仓?/span>56立方米。

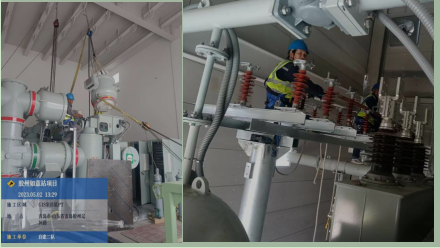

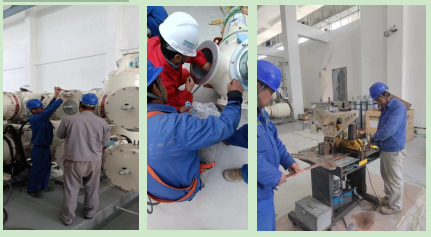

八、煙臺110kV建功站擴建工程:完成10個間隔GIS抽真空、注氣安裝工作。

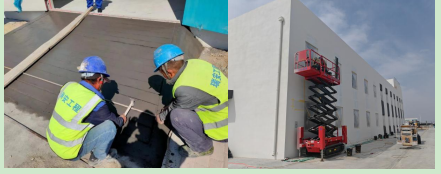

九、萊州土山光伏項目:綜合樓石膏吊頂、刮膩子完成,綠化地坪修整完成50%。

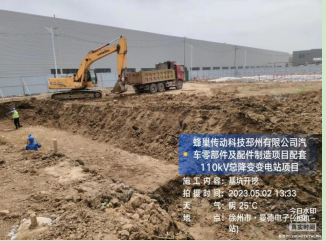

十、江蘇蜂巢傳動科技邳州有限公司汽車零部件及配件制造項目配套110kV總降變工程:5月1日啟動開工,綜合配置樓基礎開挖4000立方米。
