瑞安公司承接的樂陵光大環保能源有限公司樂陵市生活垃圾焚燒發電項目35kV電力接入系統改造工程,8根MPP管埋管80米,電纜轉彎井3座,檢查井1座,敷設1x500電纜870米,電纜終端頭制作12個,站內、站外電纜T接,保護屏柜4面。
該項目所在地位于山東省德州市樂陵市循環經濟示范園內,整體地勢水位較淺,土建施工期間電纜井內水位持續升高,需邊抽水邊混凝土施工,給土建施工帶來了較大的難度,施工期間對接電纜路徑進入220kV曙光站工作。聊城分公司精誠團結,近半年多的時間,與德州供電公司、業主多次現場對接協調,修改電纜路徑、調整施工方案,于5月3日協調成功。

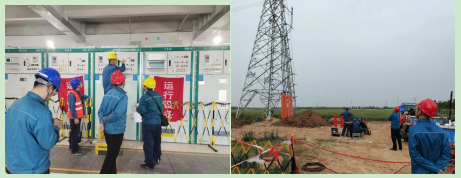

5月9日至5月14日進行停電T接施工,停電內容為:敷設35kV電纜進站內220kV曙光站站內6個電纜頭制作并T接、通信設備安裝、調試、保護聯調,35kV光大線23#塔電纜T接等工作。在停電期間,每天堅持嚴控現場安全、質量,制定相應的技術措施和方案,發揚特別能戰斗精神,三天兩晚連續作業,加派沿途電纜轉角處巡查人員,增加電纜輪滑,防止電纜硬拉損壞,電纜頭及時進行處理并包封,防止受潮,提前溝通協調德州供電公司信通人員進場配合施工,積極溝通協調公司試驗班組對電纜的絕緣耐壓等進行試驗、安防、光差保護調試,于5月14日全線送電順利完成。
