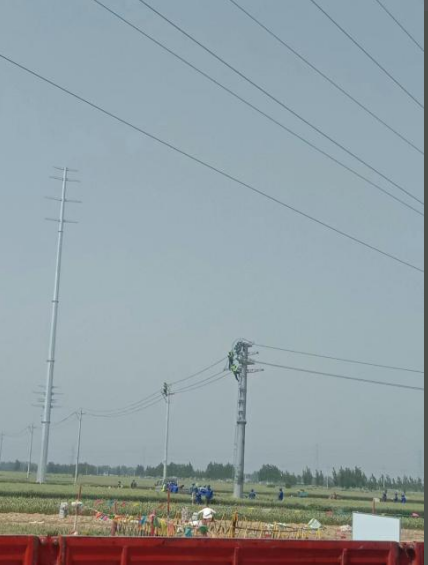

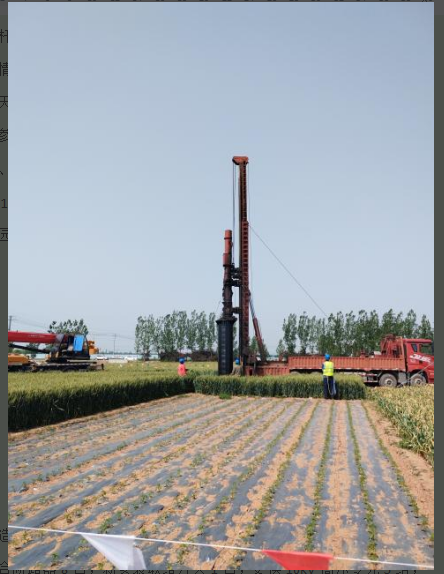

濟寧金鄉楊莊110kV輸變電工程5月15日8:30-15:00需要對10kV蘆橋線白坨支線#8-#11線桿進行遷改工作,新立兩基15米水泥桿、遷改一基12米鋼管桿,一基12米水泥桿,在時間緊、任務重的情況下,項目部人員提前策劃,制定出詳細的拆舊施工方案,提前一天將兩基15米水泥桿組立、敷設導線600米。當天40余名施工人員參與停電任務,10:00-10:30安裝鋼樁基礎8米后開始遷移鋼管桿、水泥桿、拉線、緊線、導線T接等工作,施工過程有條不紊,下午14點完成遷改工作,核對相位無誤于14點40分送電成功,保證了園區及居民的正常用電。
