6月11日,瑞安公司承建的威海城子35kV輸變電工程線路18基基礎全部順利完工,本次線路土建施工工程量大,全線位于丘陵地段,塔位區域沒有通行道路。90%基礎位于林區內,征地范圍嚴格限制,地質全部為巖石施工難度大。本期線路投產也關系到經開區電網迎峰度夏,民事協調對項目建設工期產生直接影響。
項目部通過對施工過程中存在的問題提前梳理,一個個重難點擺在了項目部成員的面前:現場路徑曲折,施工環境復雜:整個工程新建鐵塔18基,線路共計3.27km,耐張塔9基。路徑及鐵塔占用山地、林地、果園,涉及到征地、青賠、施工便道等問題的政策處理極其繁瑣、艱巨,協調難度巨大。設計標準執行高,工程量遠超同級別:本線路雖然為35kV電壓等級工程,但是線路涉及為雙回雙分裂。其中鐵塔總重391噸、混凝土用量1500m3,平均每基鐵塔重21噸、混凝土用量80m3,工程量遠超同級別電壓等級的工程量。

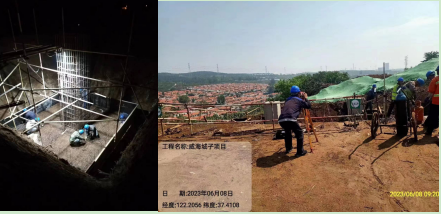

在威海供電公司建設部主要領導指揮策劃下,積極溝通經開區、鎮政府、村委會對涉及到的1個鎮2個村90戶村民進行民事協調,3月20日以來的80多天里項目部人員幾乎沒有探親回家,平均不到7天就要完成1基鐵塔基礎澆筑,施工地點多處在山坡上,又屬于林區,防火壓力巨大給施工造成極大困難,每天晚上召開工作例會,分析民事協調堵點,存在問題時不等不靠,發揚泉舜人的“三千”精神,走村串戶、地頭拜訪,在逐個擊破民事“卡脖子”問題后,項目部制定了相應的技術措施和方案:合理調配人力、物力,具備開工條件的工點全部同時開通,作業現場高峰期有5臺挖掘機同時施工,4個澆筑班組50人同時施工,6月10日完成了基礎施工,取得了階段性勝利,有力保障了后續組塔、架線工程的工期。
