2023年6月19日,瑞安公司參與建設的青島煉化220kV千石變電站新建工程順利送電,電氣安裝歷時75天圓滿完成了工程開工前預定的目標,實現工程零失誤、零差錯、零缺陷并網運行,獲得業主方中國石化青島煉油化工有限公司好評肯定。本期安裝變壓臺數3X180兆伏安三相三繞組有載調壓變壓器,220kV配電裝置為西門子雙母線雙分段接線16個間隔;110kV配電裝置為ABB雙母線雙分段接線14個間隔,都是散件到貨;本期安裝 35kV 電容器 6×10兆乏,35kV以主變?yōu)閱卧捎脝文妇€接線,共計14臺開關柜。安裝保護屏柜130面,敷設線纜11萬多米。并完成對側110kV石化站線路間隔擴建、220kV尚德站德千線間隔保護改造、220kV海河站海千I、II線間隔保護改造工作。

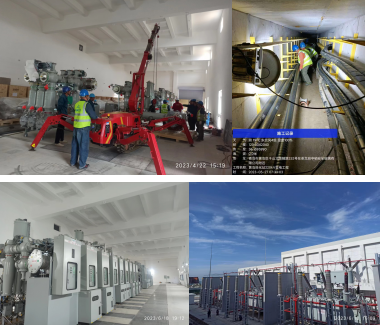

該項目施工任務重、工程量大、工期緊,開工前項目部人員超前精心策劃部署,組織班組精干力量80余人施工,克服高溫天氣等不利因素影響,通過優化電氣施工方案、施工人員夜間加班加點等方式,確保了工程的安全質量、施工進度。2023年4月5日110kV GIS設備開始進場安裝,4月15日35kV開關柜就位,4月16日保護屏柜就位,4月28日220kV GIS就位,4月28日變壓器進場就位,5月28日電纜敷設完成。施工過程中,巧妙利用人、材、機相結合方式提速增效,220kV西門子GIS設備屬于小型化設備,安裝面較多,安裝過程中利用小型蜘蛛吊車助力一次設備組裝,大大提高了工作效率,讓安裝時間提前10天完成;控制電纜敷設中,采用控纜輸送機與人工相結合,節約了人工成本,提高了敷設速度,二次部分實現流水線作業,屏柜安裝、電纜敷設、剝線做頭、二次接線有序銜接,給后續設備調試、試驗留出了足夠時間,保障項目順利投運。
