7月6日7:00-19:00對淄川10kV泉王線停電改造施工,需新立水泥桿2基,新立鋼管桿1基,拉線4條,架設240導線1.7千米,安裝隔離開關3組,安裝一二次融合斷路器2臺,安裝避雷器3組,拆除水泥桿1基,拆除240絕緣導線0.8千米。

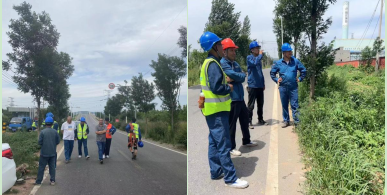

配電項目部提前策劃,召開停電分析討論會,制定三措一案,對現場作業人員分為5個作業小組,2個現場服務保障小組,采用小組負責人負責制的方法,將責任落實到人,各司其職,現場參與停電人員30余人。停電前提前把所有導線在桿下敷設完成,高空和地面作業人員提前溝通配合,開關材料分配到位,下午16:30,本次改造任務竣工完成,驗收一次性通過,比原計劃提前2.5小時,恢復送電。
淄川供電部副主任劉廣、五級職員梁超超到現場檢查指導工作,對瑞安公司的施工組織給予了肯定,下一步加強合作,爭取為淄川及淄博電網建設發揮更大的作用。
