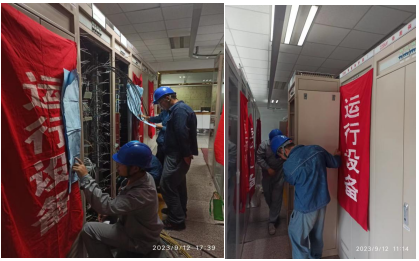

瑞安公司承接青島自貿片區海辰園220kV新建變電站,對側前灣220kV變電站待用I線211間隔保護改造,9月12日-9月16日更換保護屏柜2面,完善相應的控制電纜敷設及接線,保護調試工作,為后續海辰園220kV新建變電站提供電保障。本期建設#1、#2 主變壓器,220kV 配電裝置本期建設 4 回出線,10kV 配電裝置本期出線 28 回,本期共建設 6×8Mvar 并聯電容器組及 4×10Mvar 并聯電抗器,經 6 面電容器柜和 4 面電抗器柜接于 I、II、Ⅲ、Ⅳ四段母線上。計劃10月10日電氣進場施工,12月底具備送電條件,項目投產后極大緩解海辰園工業園區用電需求,保證園區供電能力和供電可靠性。

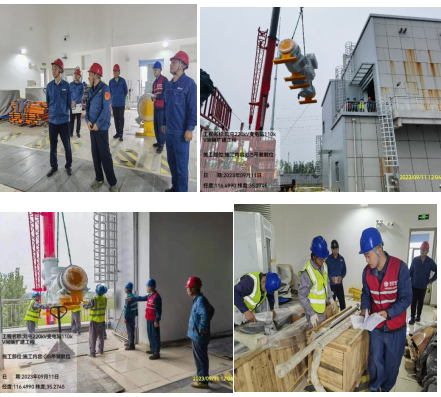

瑞安公司承接的濟寧金鄉楊莊110kV輸電工程,對側劉屯220kV變電站110kV待用III116間隔擴建工程,新上116間隔GIS設備、二次設備調試、電纜光纜敷設700米及接線、耐壓試驗等工作。9月11日-9月21日,按照工作計劃安排,目前完成了GIS斷路器、刀閘、互感器、電纜倉安裝、二次電纜接線等工作。施工期間,濟寧供電公司領導多次到現場檢查指導工作,詳細查看了現場安全措施,及風險點管控的布置,并詢?cè)敿?xì)尋問現場工作人員,在設備在安裝過程中采取的工藝要求,危險點的管控措施。
