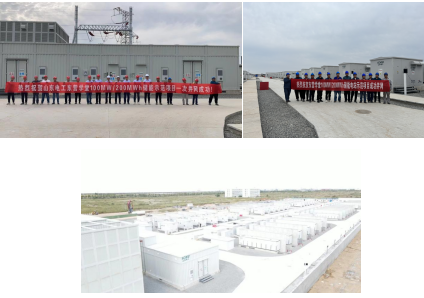

2023年9月28日,瑞安公司承接的東營學堂100MW/200MWh儲能電站示范工程一次并網成功。在項目部的統籌管理下,送電過程中,作業人員各司其職,做到了閉環“無缺陷”、“360度無死角”,保證了工程如期順利并網。

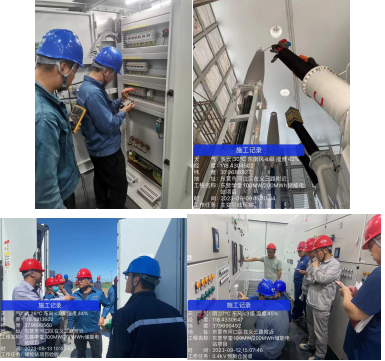

工程自2023年5月14日開工建設以來,項目部超前策劃,科學統籌,面對地質條件復雜、工期緊張、現場作業環境多樣等諸多挑戰,項目團隊堅定信念、凝心聚力,仔細研判工程建設重點和難點,公司各部門通力協作、相互協調,及時解決工程建設中出現的問題,全面推進設備排產、技術方案優化、基礎澆筑、設備吊裝、線路架設、并網調試等工作,為工程的順利并網奠定堅實基礎,歷時130余天確保工程成功并網。
本項目為獨立儲能電站,本期工程安裝容量為100MW/200MWh。本期工程建設72 套1.4MW/2.8mwh 儲能單元(電池艙)和 36套2.8MW 的升壓逆變 PCS 艙。升壓站低壓側采用35千伏電壓等級共12個間隔。1臺120MVA 主變(主變?yōu)榉煮w式,變壓器本體在艙內)升壓至220千伏 并網接入220千伏裕民變電站;繼電保護為艙式,共計75面平柜;共敷設220千伏電纜110米、35千伏電纜1200米、控制電纜及動力電纜8萬余米。
