10月17日-21日,經過5天的奮戰,220kV空港-春陽T 接鹽田變 、220kV廣源-春陽(乙線)T 接鹽田變 110kV 電纜線路順利完成耐壓試驗。

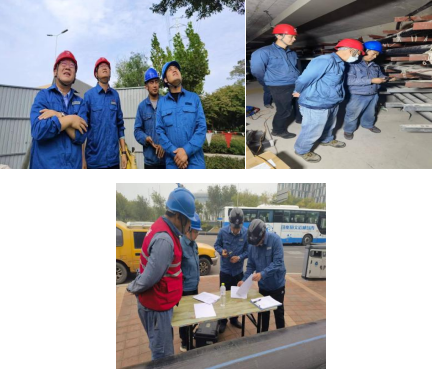

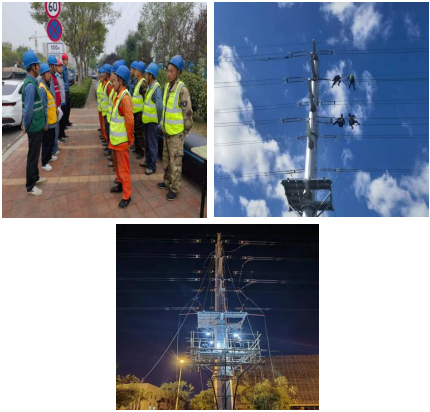

本工程新建單回電纜線路2.96km其中T接廣春甲線0.4km,T接廣春乙線電纜2.56km。本次停電線下組立鋼管桿1基、開斷運行電纜1回、開斷架空線路2回、配合停電拆除跳線2處、恢復跳線3處,電纜試驗2回,累計三級風險10個。為了保證工程安全質量和進度,施工項目部聯合公司線路、變電專業骨干4次勘查現場,倒排工期,制定詳細的工程節點計劃,編制詳細的停電切改施工方案及臨近帶電風險管控措施、事故應急預案,經業主、監理審定并并運行單位備案。110kV廣春甲線電纜切改是本次工作的關鍵,市公司電纜工區專家親自到現場指導電纜開斷,保證了施工安全。嚴格執行有限作業管理規定,現場投入通風機4臺、氣體檢測儀4臺。剛性執行有限空間作業票、操作票、臨時用電許可證,三種票累計辦理69次。青島公司分管副總經理段宏伯、建設部副主任宋豪、項管中心主任趙磊,分別到現場檢查指導工作,市公司安監部5次進行現場督查,對現場的施工安全、質量和進度給予肯定評價。
220kV空港-春陽T電纜定于10月23送電,220kV廣源-春陽(乙線)T 電纜10月26日送電,施工項目部將緊抓現場安全,做好“四個管住”,為鹽田變電站27日順利投產做好充分準備。
