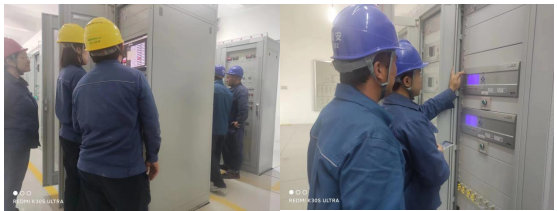

2023年10月30日上午10點20分,瑞安公司承接的青島鹽田110kV輸變電工程送電成功。青島供電公司副總經理段宏伯、三級職員龔文杰,青島經開區管理委員會主任張家祥參加了變電站投運暨交接儀式,并對變電站安裝建設質量表示充分肯定,對現場工作給予高度贊揚。該站的投產送電將有效加強青島城陽區電網主網架結構,提高城陽區電網的供電可靠性,為城陽經濟的發展提供了有力的電力保障。
該變電站為全戶內GIS變電站,包括電氣、線路兩部分:建設110kV63MVA變壓器2臺,110kV GIS間隔7個;10kV電容器、電抗器、站用變、小電阻各 2組,10kV開關柜36面,敷設電纜2.96km,新立1基鋼管塔。規劃2回110kV進線,本期新建2回。兩回電源分別來自220kV廣源站和 220kV空港站,其中一回T接110kV廣春甲線,一回T接110kV廣春乙線。
工程于2023年7月21日開始進場施工,變電站土建部分為青島金茂集團代建,為避免土建與電氣存在誤差,項目部克服交叉作業、土建滯后等困難,優化施工組織,確保電氣設備順利安裝。9月10日開始敷設110kV線路電纜,10月17日-10月26日線路停電施工,現場累計15個三級風險作業,項目部編制詳細的停電施工方案及臨近帶電風險管控措施、事故應急預案,青島供電公司領導多次到現場檢查指導工作,對現場的施工安全、質量和進度給予肯定評價,確保10月23日廣春甲線投運,10月26日廣春乙線投運。
