瑞安公司承接的國網聊城供電公司220kV石村變電站35kV開關柜安裝、保護改造工程安裝35kV GIS柜25面,敷設控制電纜8000米,更換 220kV GIS 2個主變間隔PT,工程分為兩個階段實施。

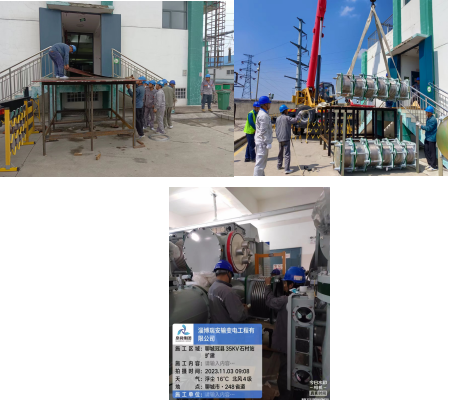

2023年9月10日班組人員進場做準備工作,9月12日設備到場卸車,9月13日開始往高壓室內倒運GIS柜,因現場施工條件受限,不滿足設備倒運條件,緊急采取焊制平臺、地面鋪設木板等措施,將14面GIS柜倒運至室內安裝完成,敷設電纜4000米,10月15日成功送電;10月27日第二期設備11面GIS柜到貨安裝,前期協助土建施工單位拆除原有舊設備,敷設電纜4000米,配合聊城供電公司組織驗收,于11月26日順利送電完成。
