青島黃島220千伏星火站110kV間隔擴建工程芯恩電子產業園10kV負荷轉帶任務圓滿完成。本次負荷轉帶施工得到了青島供電公司、黃島供電公司、芯恩廠代的高度認可,負荷轉帶后運行正常。在轉帶停電施工期間,我方為芯恩解決了自家環網柜過渡停電操作時出現的技術問題?!氨敬无D(zhuǎn)帶施工方案,突破了半導體行業不間斷停電的技術壁壘,給企業解決了巨大的難題,減少停電對芯恩德經濟損失影響是千萬級別的。芯恩廠代倪經理說。
芯恩(青島)電子產業園為西海岸新區一級重要負荷用戶,110kV芯恩站現有用電負荷約6.5萬千瓦。本次負荷轉帶自220kV星火站新出4條10kV線路沿山王河路綜合管廊至山宋路西側電纜井后明敷至110kV芯恩變電站代供約3.5萬負荷。廠內明敷電纜需要跨越廠內中心道路,搭設跨越架1處。新敷設10kV 3×400mm2電纜2.4km,制作戶內終端8套。

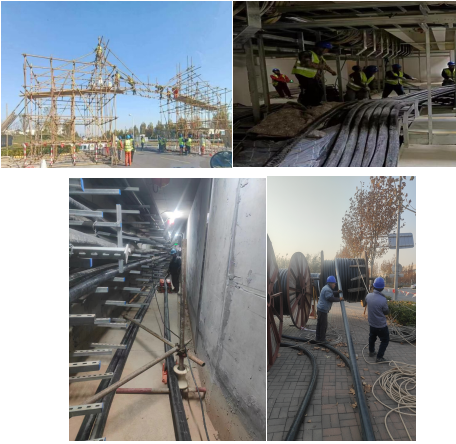

為了確保負荷轉帶順利進行,擴建工程施工項目部,組成聯合專業工作組。4次進行現場勘查,編制一般施工方案2份、專項施工方案1份,并經各單位審核通過。提前部署謀劃,開工前做好與管廊運維單位、芯恩廠代表、黃島供電公司、屬地供電所的溝通協調工作。面對入廠安全協議簽訂,入廊手續審批、園林和綠化毗鄰單位許可、負荷轉帶停電時間、線上工作票辦理等問題,安排專人專項跟蹤,為電纜快速敷設創造爭取了有力條件。施工過程中嚴格標準化作業,電纜敷設時嚴格按照有限空間作業規定,采取通風措施,實時監測隧道內有害氣體情況。現場投入通風機4臺、氣體檢測儀4臺。剛性執行工作票、操作票制度,每天開工前與隧道運維單位對接辦理有限空間作業票、操作票,兩種票累計辦理12次。廠內跨越架是本次施工的重點,因廠內車流和人流量大,我們搭設的跨越架不能影響通行且占地面積要小。經過與建設部、項管中心、芯恩廠方代表現場勘查確定,需要搭設“過街天橋”式跨越架1處,電纜從天橋上方通過后進入變電站。專家討論后安全的完成了跨越架搭設,為我們積累了新的經驗。根據停電節點電纜終端制作、電纜固定、防火等提前半天完成,為準時進行負荷轉帶打下良好基礎。
