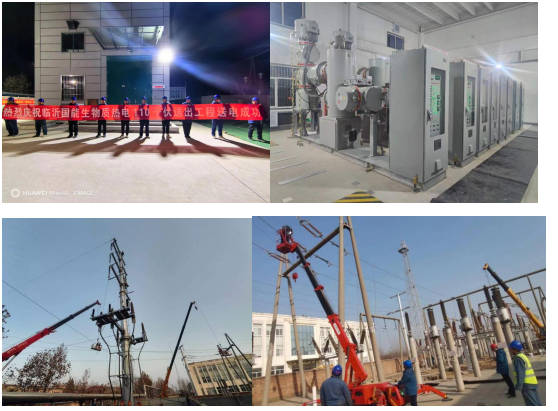

12月10日,瑞安公司承建的臨沂國能生物質工程,順利完成110kV合九朱線和110kV朱保變電站GIS及2#主變的送電任務。
線路方面,本工程線路自4月30日進場開始線路基礎定位交樁,在基礎和組塔施工過程中,恰好處于夏季高溫和秋雨多發時節,天氣炎熱加上多雨、民事等不利條件,公司所有參與施工人員發揚瑞安敢于亮劍、善于攻堅的鐵軍精神,積極推進,一步步完成了基礎和組塔施工。

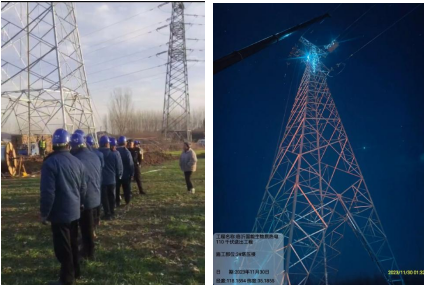

在架線過程中,面對1-3#和10-11#施工中棘手的民事協調難題,在業主項目部的指導下,瑞安員工眾志成城,團結一致,奮力攻堅,發揚敢斗爭,勇爭先的無窮斗志,經過了24小時不眠不休的鏖戰,最終啃下了硬骨頭,完成了線路施工的所有工作。
變電方面,需要對110kV朱保變電站進行線變組,站內情況復雜,臨近帶電部位多,施工技術難度大,安全、質量管控要求高。需要進行四次停電過渡、拆舊改造,之前在9月1日-9月10日分別進行第一階段和第二階段的改造,經過10天的緊張有序的工作,順利完成了110kV合九朱線、合朱義線和1#、2#主變的成功送電,確保了下一階段的施工。
經過項目部及施工班組80天土建、電氣、線路加班加點的施工,新建配電裝置樓1座,新上GIS設備8個間隔,保護屏9臺,經過詳細勘察現場,制定停電方案,于12月5日-12月10日順利完成了110kV合九朱線、朱電線和2#主變的停電改造任務。
