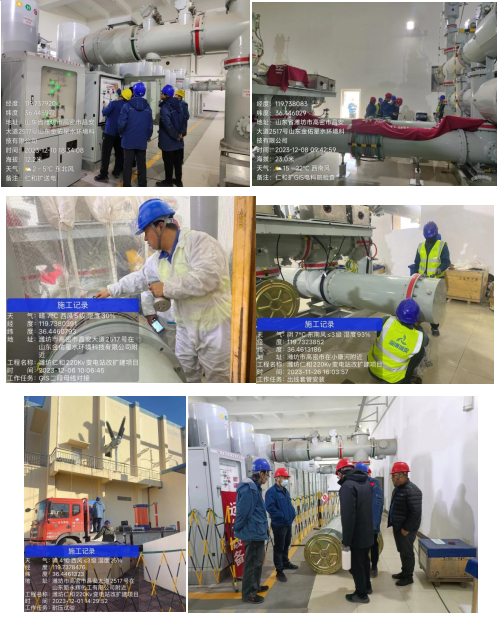

2023年12月10日,瑞安公司承接的濰坊高密仁和220kV變電站110kV GIS間隔擴建工程送電成功,本期擴建2個架空出線間隔及#3主變間隔,電纜敷設3100米,新擴建2個110kV間隔為京投光伏、仁和光伏接入使用。2023年9月27日接到中標通知書后,立即組建項目部,配置精干人員先后四次進行現場勘查,現場與業主、設計、廠家、監理等多次進行對接。11月17日,人員進場施工,開始GIS設備進場前期的接地制作和大門拆除工作,11月20日GIS到貨后開始卸車,進行吊裝就位安裝和抽真空注氣工作,二次電纜的敷設工作同步展開,11月30日完成GIS母線對接的全部準備工作。
施工過程中嚴格標準化作業,電纜敷設時嚴格按照有限空間作業規定,采取通風措施,實時監測隧道內有害氣體情況。剛性執行工作票、操作票制度,每天開工前與高密運維單位對接辦理一種作業票、操作票,兩種票累計辦理8次。鑒于該項目屬于三級風險作業,項目部人員克服遠程+現場監控的重重督導,12月2日停電對110kV1#母線對接,12月6日停電對2#母線對接。施工過程中,項目部高度重視安全和質量,嚴要求、細管理,高標準的注重施工細節,保證了工程“零缺陷”如期完工。
