2024年01月27日,瑞安公司承接的青島即墨華瑞(柳溝)110kV變電站配電裝置樓順利封頂,標志著主體結構里程碑計劃的完成,為后續配電裝置樓外墻板安裝及室內裝飾裝修等工作奠定了基礎。

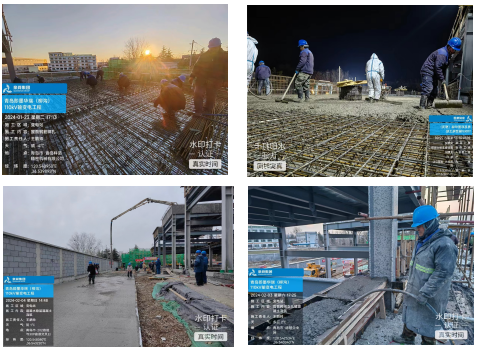

自1月24日至2月4日以來,青島即墨華瑞110kV變電站現場,每日保持40人以上施工,施工過程中,項目部嚴格遵循設計要求和冬季施工要求,各項工序持續穩定推進,確保施工質量。其中配電裝置樓屋面樓承板鋪設1400㎡,累計澆筑140立方混凝土,鋼筋綁扎約25噸,預埋件安裝約60根;屋面女兒墻完成160米,累計澆筑160立方混凝土;站區環形道路完成180米,累計澆筑140立方混凝土。
