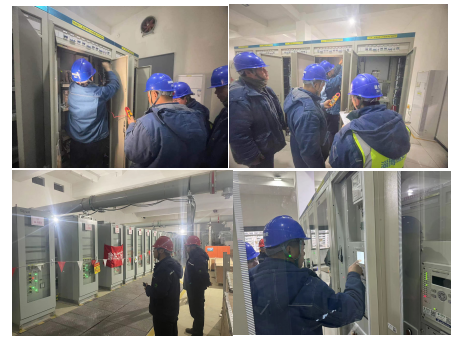

臨沂永鋒鋼鐵220kV擴建工程,110kV B段新增B1B2母線及其所有出線11個間隔于2024年1月31日一次送電成功。自12月30日至1月6日GIS 擴建間隔設備對接完成后,項目部立刻組織人員加班加點對10個110kV線路間隔,1個主變間隔,1個主變刀閘備用間隔進行抽真空、注氣工作,于1月11日設備全部注氣完成,1月16日間隔成功上電,同時敷設二次電纜36000米,保證了1月17日設備試驗及保護調試工作的進行,并于1月28日設備調試工作竣工完成,1月29 日監理及業主一次性驗收通過,1月31日送電成功。
