山東電工電氣集團配電室需要拆除現有0.4kV低壓柜共計20面,利舊原有基礎,更換新上0.4kV低壓柜共計19面,原B2變壓器進行常規試驗,利舊原變壓器出現母排、原低壓柜出線封閉母線等。盤相配線300米,電纜試驗20回路,母線調試9段,電纜終端制作(其中臨時供電電纜終端制作20個),成套配電柜調試19面,送電調試25回路,接地網制作1套,并入原接地網。
本工程停電改造定于大年初三進行,配電項目部春節前提前勘察現場,進行施工策劃,制定三大措施,進行工器具準備和人員準備及分工,于2月12日(大年初三)到達現場進行安全培訓和技術交底,辦理工作票,進行停電前電纜敷設、終端制作等準備工作。

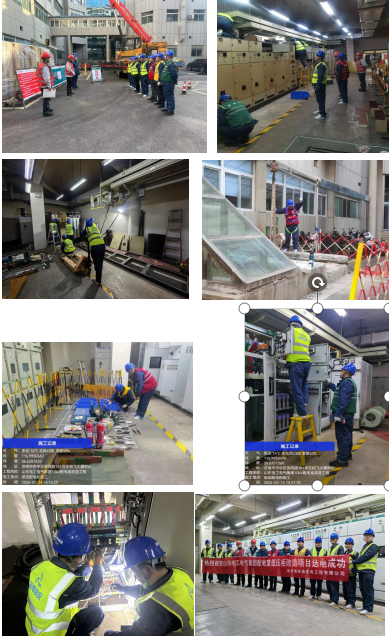

本次改造任務現場情況復雜,共25路出線,其中包括15條電纜,10路集中母線,三條電纜做中間頭,拆除母線共84條。防火封堵15處。因設備老舊,舊設備拆除需將內部斷路器、銅排等設備全部拆除,共拆除10個斷路器,15個塑殼開關,設備螺栓連接點120處,;期間2月13日天氣突降大雪,天氣寒冷,進設備的吊裝口1.5米*4米提前進行破除拆除,井口處設安全圍欄,專人指揮吊車并系安全帶。設備吊裝時上口下口專人指揮,人員用對講機聯系,配合一致。為了安全順利的在規定時間內完成任務,現場管理人員加施工人員20人,每日工作到21點。于2月14日-2月15日完成20面低壓柜的就位、安裝、試驗及調試工作,2月16日25路臨時電源調整完成、竣工驗收后一次性送電成功。
