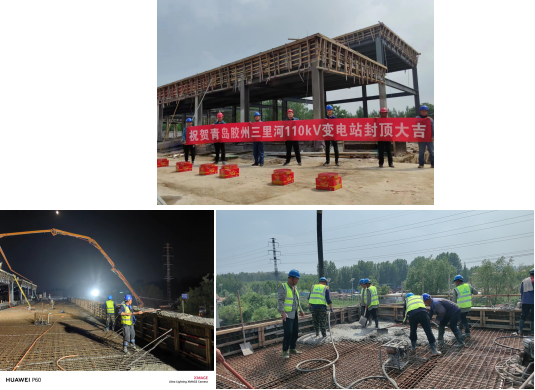

2024年7月18日,隨著最后一方混凝土澆筑完成,瑞安公司承接的青島膠州三里河110kV變電站配電裝置樓封頂,為8月底土建轉電氣設備安裝奠定堅實基礎。本次封頂累計澆筑混凝土230方,綁扎鋼筋13噸。施工前項目部精心布局,制定詳細的施工規劃。根據現場地形條件,使用混凝土輸送泵車2臺,投入施工人員20人,克服連續高溫、降雨影響,保質保量打好工程攻堅戰。
