2024年9月23日,瑞安公司承接的青島海岸35kV輸變電工程電氣設備開始進場安裝。電氣部分主要包含:2臺31.5MVA變壓器、10kV高壓開關柜29面、35kV高壓開關柜9面、電容器2套、保護屏36面、電纜敷設4萬米。

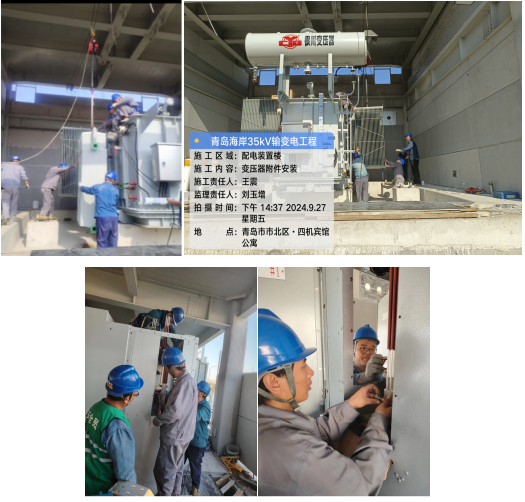

項目部根據現場作業環境和工序制定專項施工方案,制定專項措施向鐵路安全部門審批備案,主變安裝采用電動葫蘆匹配的吊具作業,克服現場臨近鐵路作業環境吊裝狹窄因素,全過程保證設備安裝質量和施工安全。五天時間29面10kV高壓開關柜、9面35kV高壓開關柜、15面保護屏、2臺變壓器及附件安裝就位完成,為下階段電纜敷設及設備調試工作做好準備。
