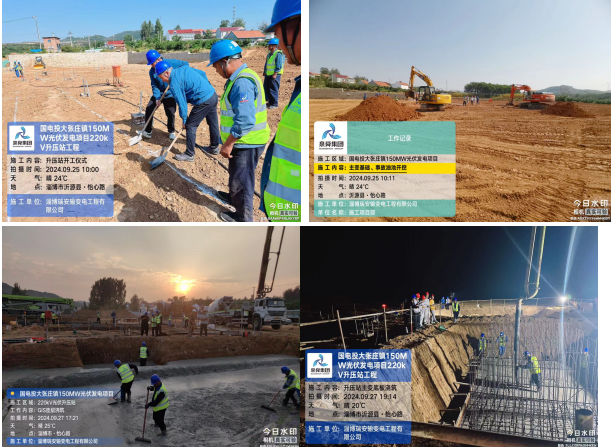

2024年9月25日,瑞安公司承接的國電投大張莊鎮 150MW 光伏發電項目2#標段升壓站建筑安裝工程開槽施工。工程總占地面積30190㎡,主要包含綜合樓、輔房(綜合水泵房、消防水池及倉庫)、危廢品庫、地下污水處理設施、SVG無功補償裝置、35kV預制艙、主變壓器、220Kv GIS配電裝置、接地兼站用變、事故油池、儲能設備。目前主變、GIS、事故油池、架構基礎開挖完成,計劃用10天完成這四部分基礎的施工工作,項目團隊積極響應并與總包單位確定施工方案,提前策劃人員組織、材料采購、機械進場,現場合理安排各工序施工,開工即是決戰,現場50余人采取白天夜間兩班方式,保證施工進度的高效進行。
