成武縣東魚河風電場一期工程自東魚河110kV升壓站向東單回架空出線至220kv黨集變電站新建一個110Kv間隔,全線35基采用雙分裂導線,全長9.36km,其中架空線路路徑長9.21km,,電纜線路路徑長0.15km, 該項目由成武匯科風電有限公司投資建設,國核電力規劃設計研究院重慶有限公司設計,監理單位為甘肅九州工程咨詢有限責任公司。
該項目主要包括全線跨越河流2條,省道1條,縣道1條,35kV線路5條,水泥路6條,10kV線路9條,通訊線 11條,跨越經濟林1處,需砍伐楊樹共計280棵。

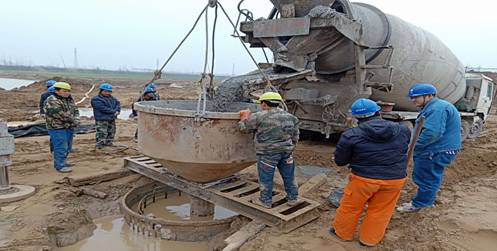

菏澤成武項目自2018年10月4日開工至今,為保障公司效益不受損失,項目部人員堅持用工作聯系單的形式回復業主,想盡一切辦法與業主協調延長施工工期,確保過程留痕,目前基礎部分、組塔放線部分工作已全部完成,期間跨越春節前后,設計出圖較慢、變更多、現場施工環境惡劣、施工協調難度突出。在基礎施工過程中,設計圖紙采用220KV設計裝置與現場嚴重不符、出圖較慢,正處于嚴查環保階段的情況下,商混大部分停頓、整改,項目部人員積極與業主及設計院、商混公司溝通,達成一致,早上早干,晚上挑燈夜戰,通過結合現場地質及條件進行設計變更(特別是1#由于地下水較淺,設計4.6m基礎深度實際上2.5m出水,經過溝通變更為灌注樁;8#地下為老陵墓、24#緊挨陵墓,采用變更設計移動原樁位;),在保證施工安全、質量基礎上提前完成了基礎部分的施工任務。
在放緊線施工時、共有耐張段9個、全線需要搭設跨越架48處, 35kv、10kv、省道、樹林都需要與村民、供電局、公路局、園林局協調施工事宜,組塔架線階段正處于春節前后,為減少青賠費用,項目部人員提前到達現場線路巡檢,催促組塔架線人員盡快進廠施工,終于趕在打蒜及小麥瘋長以前完工。在施工現場中經常與人斗智斗勇,經常利用休息時間召開項目部會議,商議解決問題的辦法,由于跨越35Kv、10Kv線路不能停電,只能帶電跨越,所以采取多種跨越架方式:
1.7#--8#帶電跨越35kv線路及鄉道、10#--11#跨越省道,采用分體跨越架,頂端用絕緣繩封安全保護網,打臨時拉線;
2.12#--13#帶電跨越35kv線路一條,10kv線路兩條,采用12#、13#塔分別裝設一條假橫旦固定與鐵塔上,中間用絕緣繩搭設安全網;
3.其他跨越采用整體跨越架的方式進行。在使用竹竿搭設時,因供貨商囤貨不夠,當?shù)夭蝗菀踪?gòu)買,南方大雨送不來貨的情況下,經與業主多次溝通,終于同意導線以下使用架桿(牢固),導線以上使用毛竹(絕緣安全)的方式,架線方式采用張力放線,最終順利安全地全部完成了架線工作。
