瑞安公司承接的泰安特種建筑用鋼項目220kV變電站工程按照施工進度計劃安排穩步推進,這是公司承接的第一個雙項目經理、雙安全員的220kV變電站項目。
按部就班 加緊施工
泰安特種建筑用鋼項目220kV變電站工程整站電氣設備安裝,一次部分包括3臺220kV 150MVA變壓器及中性點設備,9個220kV間隔,20個110kV間隔,29面35kV開關柜,9組電容器,4組接地變設備及附件安裝、試驗、調試。二次部分按包括通訊設備屏,220kV保護屏,主變保護屏,110kV保護屏,交直流系統屏,通訊電源屏共計116面安裝、試驗、調試。

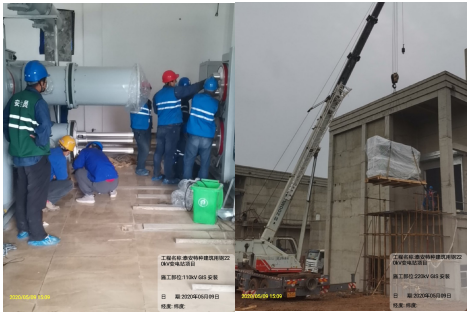

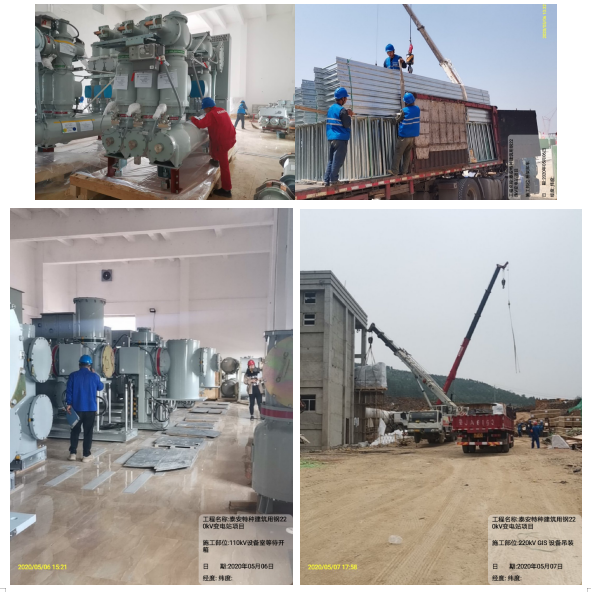

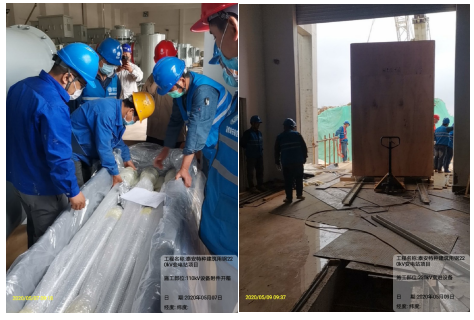

按照工程計劃安排,公司作業人員于4月28日正式進場進行施工,從3月11日至項目開工前,項目部人員針對核對圖紙、辦理鋼廠出入手續、對接材料廠家和與甲方、監理等單位進行溝通做了大量的細致工作。截至發稿前,從項目部蔡小龍?zhí)幜私獾剑擁?xiàng)目已完成220kV和110kV一次設備已就位,設備進入安裝階段;1號主變壓器設備已就位,準備對主變設備附件的相關試驗,合格后轉入安裝階段。同時,電纜橋架于5月10日開始進行安裝、二次控制設備將于5月11日開始就位施工。
保質保量 迎難而上
泰安特鋼屬于泰安市重點企業,而且對于在鋼廠內施工,需要遵守業主單位的各項規章制度,包括人員車輛進出、道路協調、不良天氣道路通行甚至施工人員就餐等事項。“在鋼廠施工,每天僅允許兩輛載人車輛備案進出廠區,有時一輛車需要連續往返跑好幾趟,有時全靠人力搬運工器具推進工作,實屬不易。作業人員早出晚歸,為保證一次設備盡早吊運至工作面,主動減少中午休息時間,讓人敬佩。通過施工人員各方努力,目前該項目現階段施工進度要快于總承包單位計劃工期。”瑞安公司泰安特鋼項目部蔡小龍說。
“該項目我方作為專業分包隊伍,承擔的工作壓力不僅來自總包單位(山東電力工程咨詢院有限公司),還包括監理(馬鞍山邁世紀工程咨詢有限公司)和泰安特鋼安全監督和安全環境監督的監督檢驗。施工過程中,經常有業主方、總包方和監理方代表在施工現場,對作業環境、工期和工作質量都提出很高的要求,因此,項目部和現場作業人員都承受著很大的壓力。”蔡小龍接著說,“但是,我們公司作為專業的電力安裝隊伍,就要有承受壓力的能力,施工人員在項目部人員的組織下,進行安全、文明施工,再苦再難也要保質、保量、保時,不到最后一刻思想絕不放松?!?/span>
善于總結 科學組織
該項目涉及的作業現場和作業任務比較復雜,不時需要多專業、多班組、多作業面同時進行施工,為此項目部已形成了每日收工協調會制度,即便工作再忙、時間再晚,各工作負責人在收工后都會聚在一起對當天施工出現的問題或者發現比較好的方面進行討論和交流,對于發現的問題集思廣益,共同思考解決辦法。作為公司承接的220kV電壓等級變電站安裝工程,公司上下齊心協力,共同為項目順利推進貢獻一份力量。
