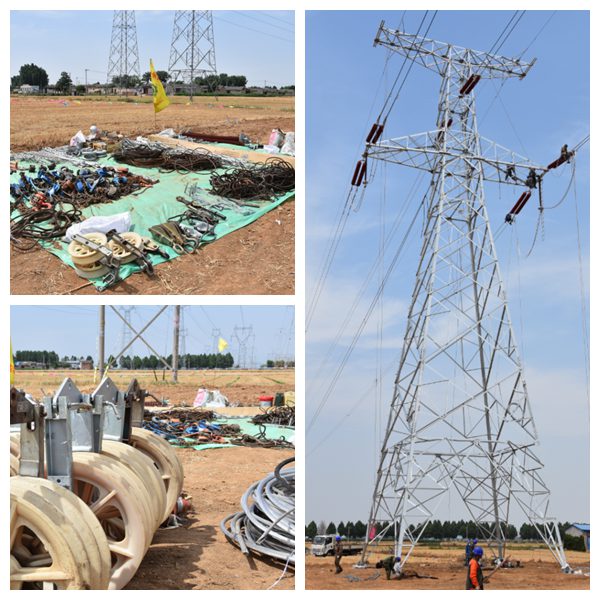

6月11日,瑞安公司承接的泰安220kV泰豐線和萊蕪220kV城馬線兩條220kV線路停電改造工作同時展開。 泰安220kV泰豐線是公司承接的京臺高速線路遷改項目中的一條220kV線路,本次停電分2個施工段,分別是51#到54#段和66#到69#段。66#到69#段線路遷改前期已新建4基角鋼塔,更換導地線單回雙分裂,放緊線6公里;51#到54#段中,51#52#和54#跨越京滬高鐵,對桿塔進行加固,53#位置因距離高速路護欄距離過近,為新建角鋼塔。本次停電計劃工期7天,現場施工人員和管理人員達80余名。 濟南市萊蕪區220kV城馬線改造項目計劃從6月11日到16日進行停電施工。項目包括拆除原220kV城馬線15#和16#角鋼塔和水泥桿塔,新建15#和16#角鋼塔,并敷設15#至17#雙分裂導線4.8公里。8+1#至15#角鋼塔將原架空地線更換為OPGW光纜7檔,共2700米。停電項目跨越京滬高速1處,跨越萊蕪區香山路1處?,F(xiàn)場施工人員和指揮人員共50余名。 6月14日,公司黨支部黨員帶著清涼防暑物資到京臺項目220kV泰豐線和萊蕪220kV城馬線停電現場慰問一線員工。(撰稿:張瑞澤)
