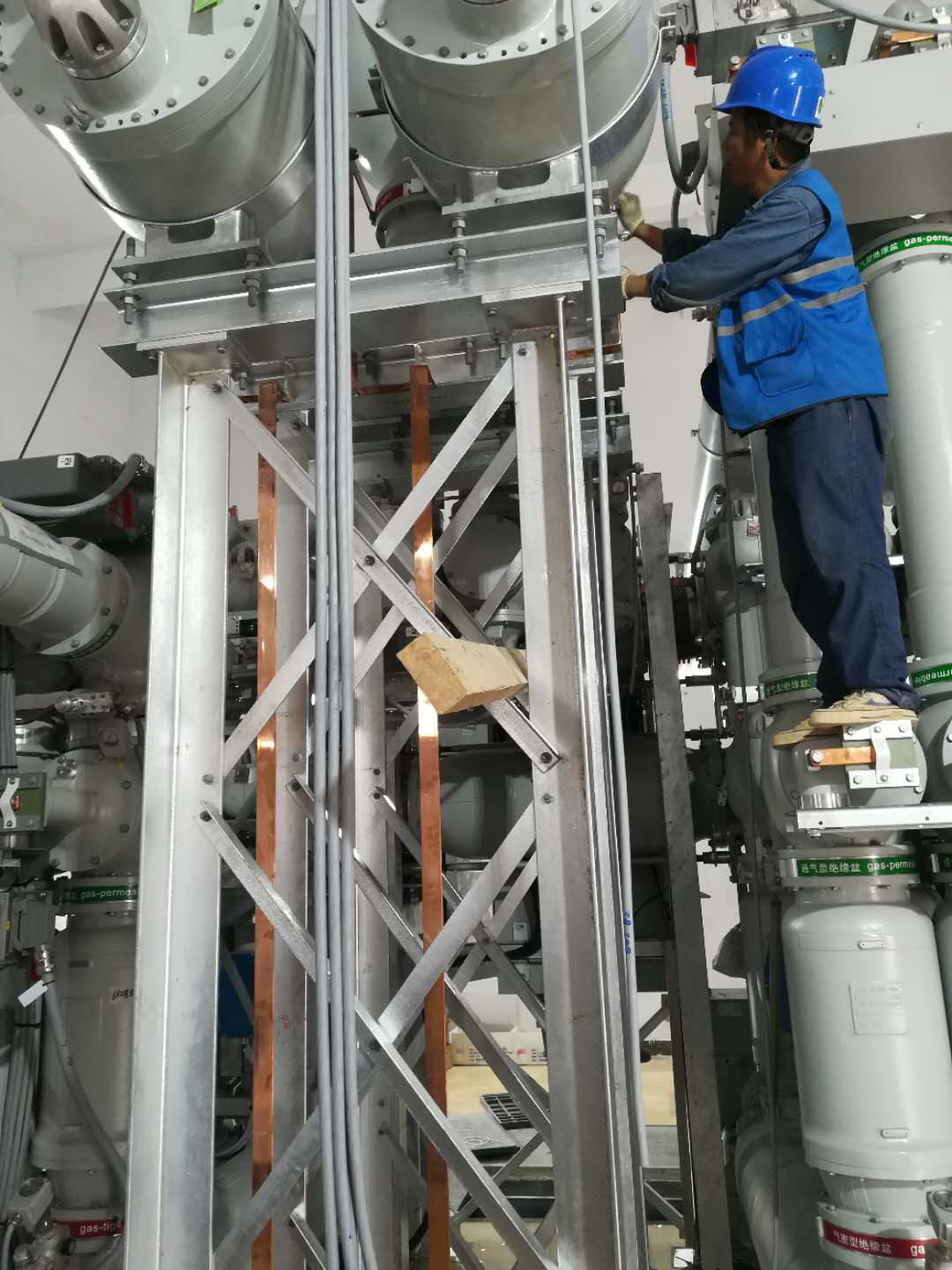

端午假期,瑞安公司為保證各項目進度節點開展常態化的加班工作,按崗位分工團結協作,奮戰在崗位上,盡最大的努力和最短的時間,配合完成各項施工任務。

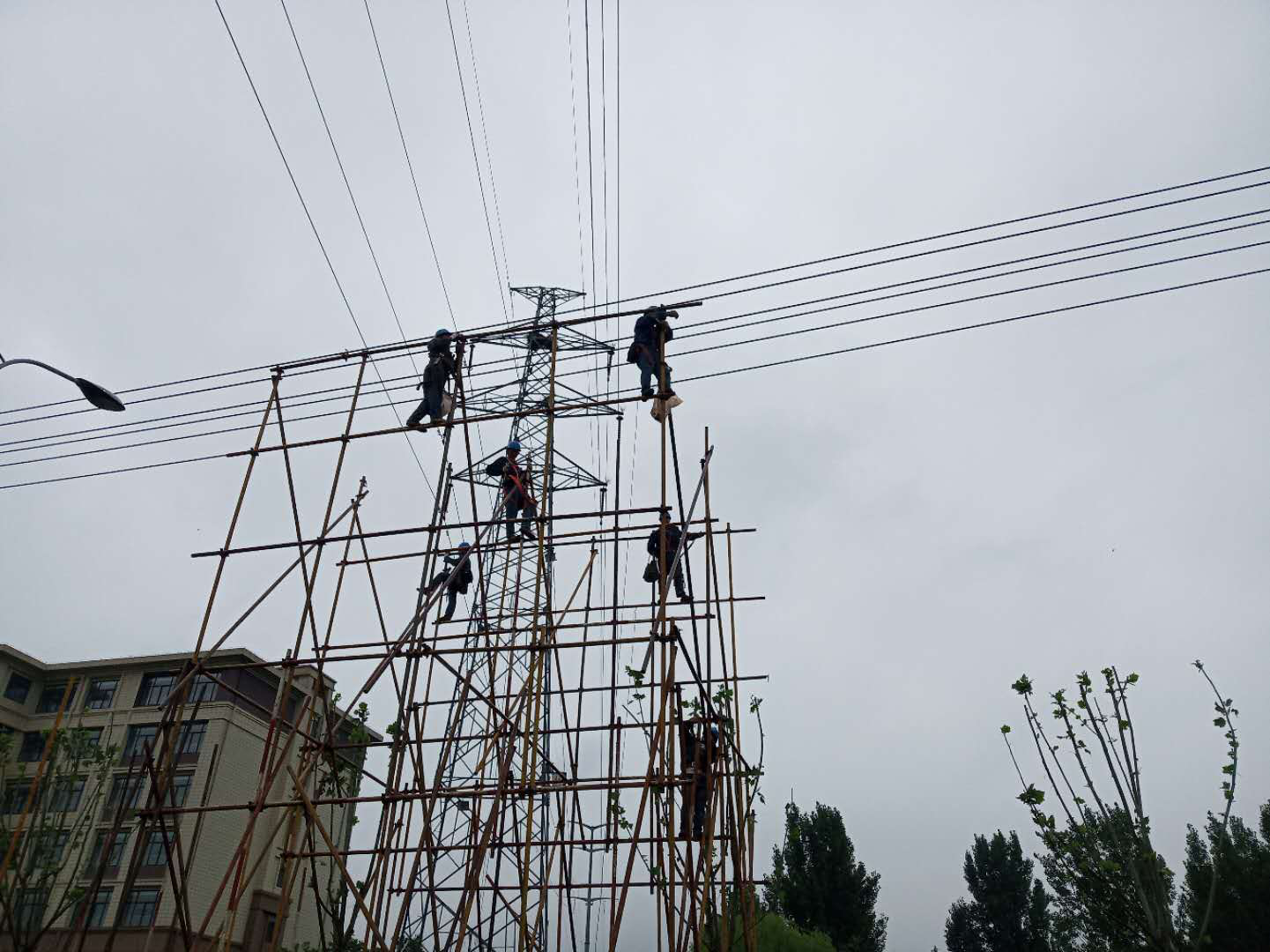

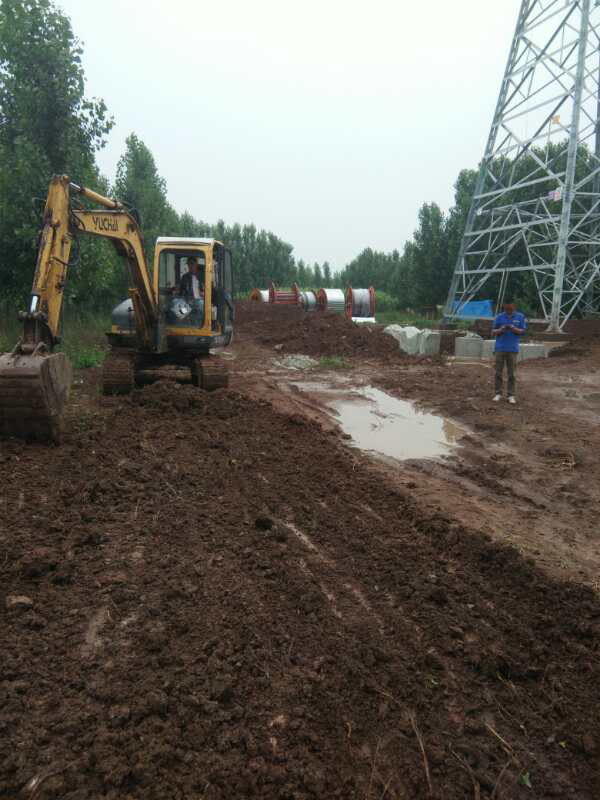

青島分公司項目,即墨挪城~太祉莊110kV線路工程計劃6月28日-7月1日停電,為了保證停電時間不變,施工人員克服苦難冒雨施工搶抓進度。目前,該工程已完成了角鋼塔基礎開挖并澆筑97基,鐵塔組立完成93基,架設110kV導線15km;太祉莊至段泊嵐35kV線路開挖完成37基、澆筑37基,組塔組立完成37基,架線完成8.3km。同時,青島江山南110kV輸變電工程、宏順110kV輸變電工程項目、古島110kV輸變電工程均按計劃推進,四個現場的施工人員和管理人員達150余名。

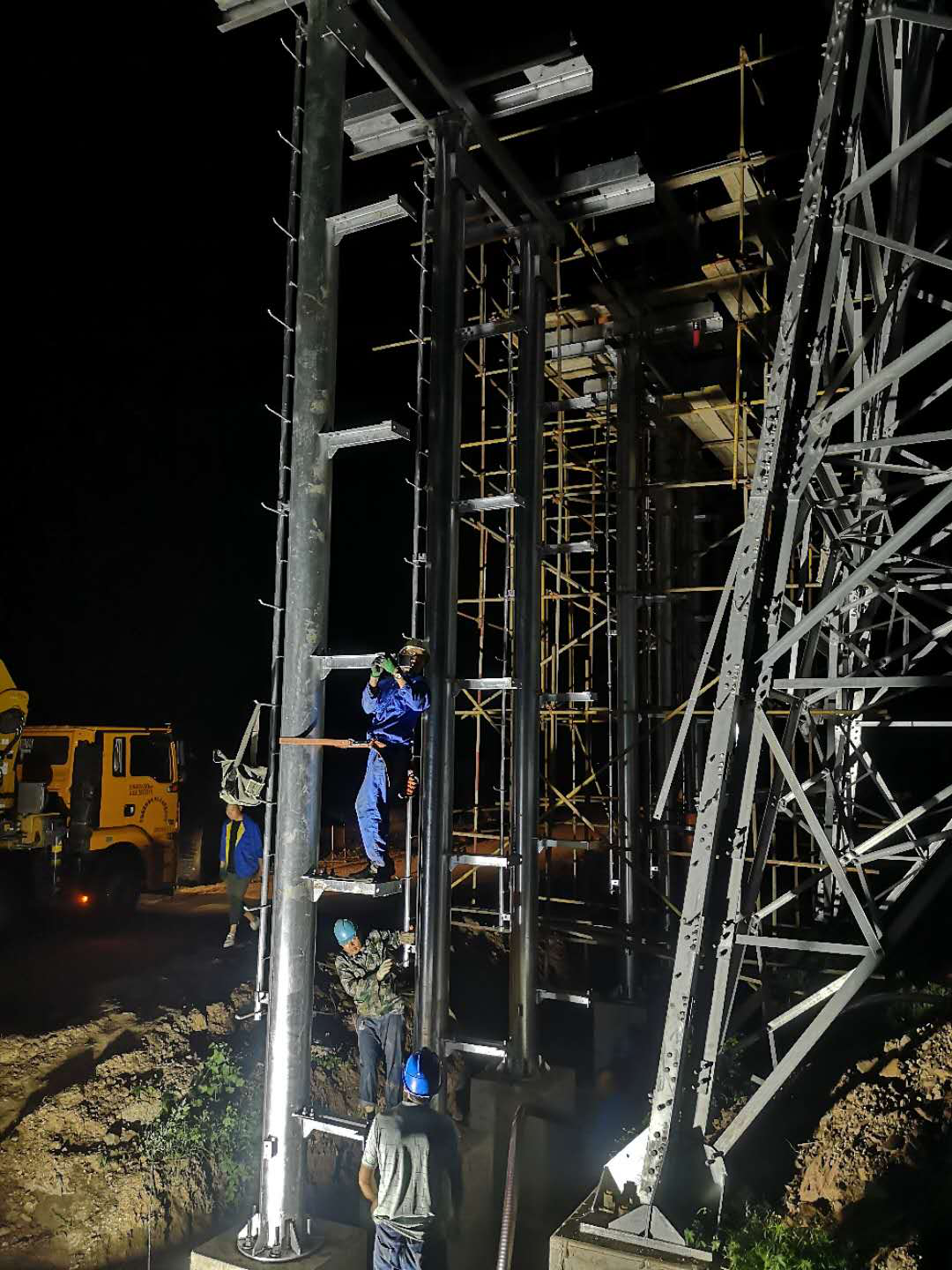

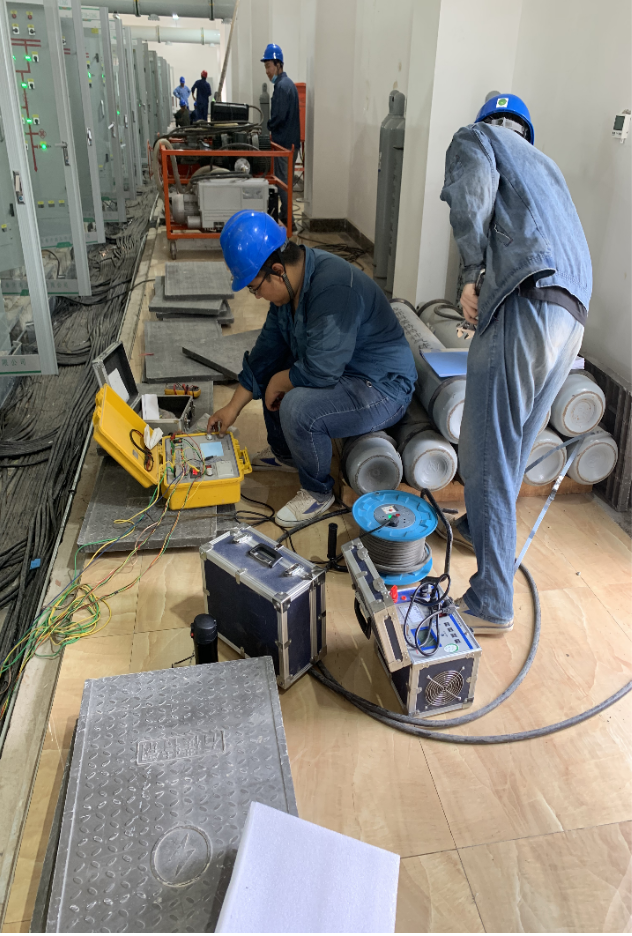

泰安特鋼220kV變電站項目,為加塊施工進度確保6月30時間之前完成節點目標,公司抽調所有變電班組人員進駐特鋼項目,每天晚上加班至10點多鐘。棗莊薛城110kV興韓線改造項目計劃6月28日-30日停電,搭設跨越架期間,因當?shù)厥┕り犖閳髢r較高,公司嚴格落實精益管理成本管控的原則,連夜調集5000根鋼管,自行施工搭設跨越架,為公司節省了近一半的資金,為停電做足充分準備。濱州惠民胡東35kV變電站改造工程計劃6月13日-7月4日停電,施工人員克服了工期緊、任務重、角鋼塔材料到貨晚、民事協調復雜、天氣多變等各種情況,本著高度的責任感、嚴謹?shù)墓ぷ鲬B(tài)度,減少怠工誤工的發生,降低施工成本,力爭在計劃停電時間內完成工作任務。三個現場的施工人員和管理人員達210余名。
端午節期間瑞安公司高峰作業的總作業人員達到500余人,各項目施工高峰期將持續到7月中旬。前期受疫情大環境影響,各項目部施工任務緩慢,公司積極與業主溝通協調,加強施工力量,在確保質量和安全的前提下進一步加快進度,努力把失去的時間搶回來,減少疫情對項目工程帶來的損失。
