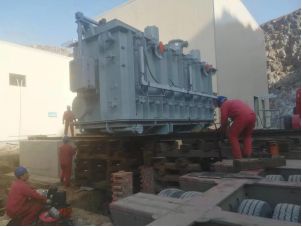

12月20日,項目部與變壓器就位人員聯系進場,就位人員對現場場地平整提出了要求,項目部向監理及業主匯報了設備進場計劃,與土建施工人員制定了場地平整計劃,項目部準備了運輸就位方案、勘查記錄、進場人員防疫、安全考試、三級風險作業票站班會相關資料,12月22日廠家就位人員再次來到現場查看進場路徑,因為運輸車輛總長超過18米,現有場地進車有困難,22日適逢環保二級相應,項目部頂著環保嚴打的壓力平整了場地確保了23日變壓器的進場。23日變壓器進場,廠家就位人員只有5人,項目部人員就自己動手幫助就位人員擺設枕木,測量中線。12月24日下午17時,我們的兩臺主變全部安全就位,附件全部卸車。在29日暴風雪來臨之前我們把所有外露的設備設置了遮蓋保護,為下一步安裝工作順利實施打好了基礎。
