煙臺興華220kV變電站,位于煙臺開發區臨港化學工業園。規模為220kV雙母雙分段,110kV雙母雙分段,35kV單母三分段,10kV單母分段接線方式,全站共計105個間隔,計劃于2月初完成送電。
該工程是煙臺供電公司多產交給瑞安的整站調試任務,10月6日進場工作至11月10日已完成調試,從11月11日工程進入驗收狀態。
瑞安公司首次在煙臺地區進行保護方面工作,在完成220kV保護調試完成后業主、供電公司對瑞安公司的技術力量得到了很大的認可,業主方面表示這次順利送電,對接下來的幾個110kV站也有合作機會。
興華站的接線及放電纜是甲方施工的,存在部分錯線。在調試中發現問題及時積極與甲方溝通讓接線人員配合改線,,影響調試進度的公司保護班員工就自己修改了。

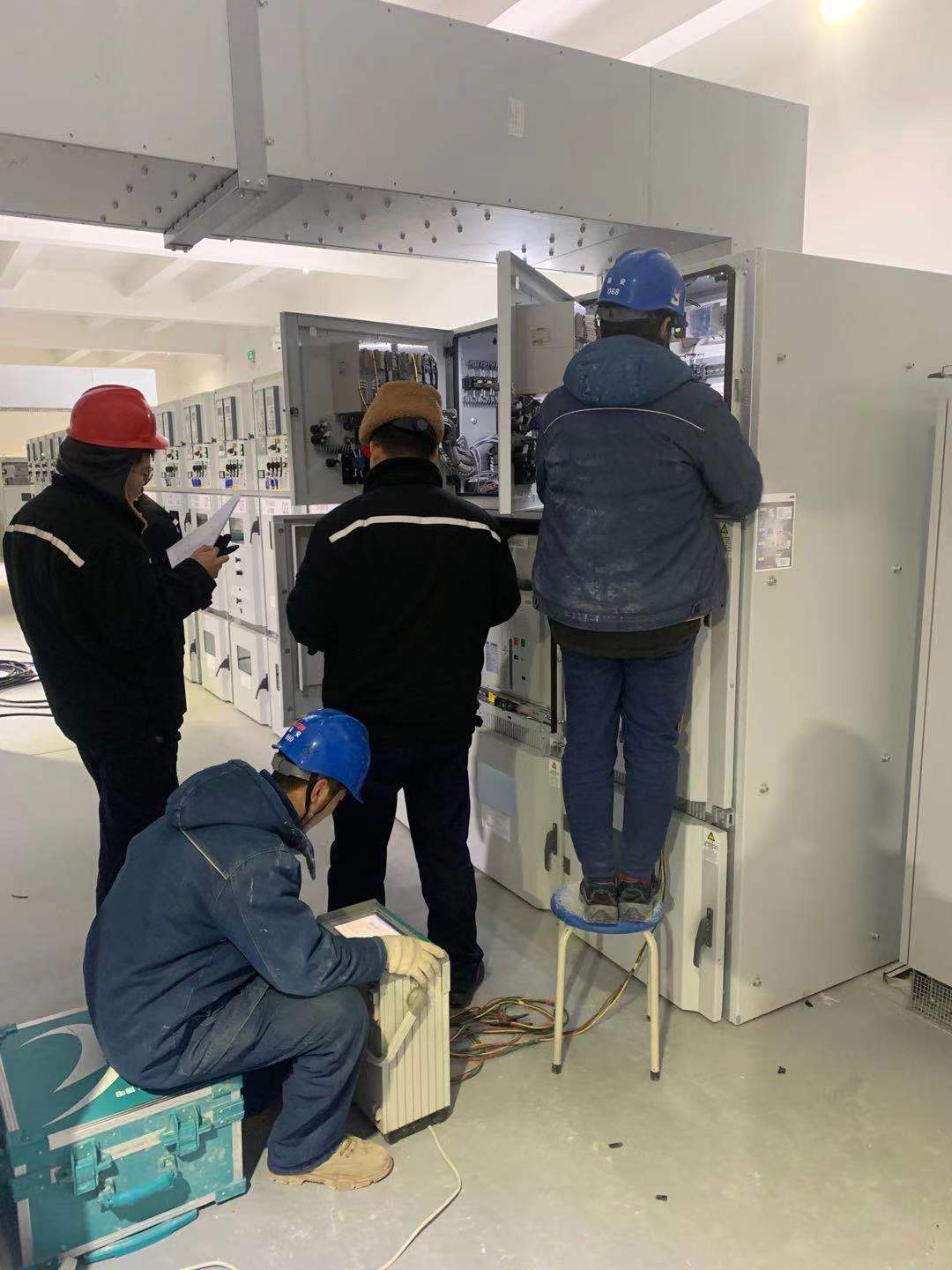

業主、甲方對調試工作嚴細認真,保護班傳動一遍,業主要驗收一遍,供電公司還要驗收一遍,保護班員工做到認真配合、隨工驗收,有問題接著處理,接著再驗收,接著簽字確認。
調試中35kV、10kV為ABB開關柜,接線產生的錯誤很難修改。保護的西門子裝置不類似于國產保護屬于自編程保護可自己修改邏輯,需要結合以后的運行方式來進行保護的配置與調試,這對參與保護調試人員提高了技能,得到學習和鍛煉。
