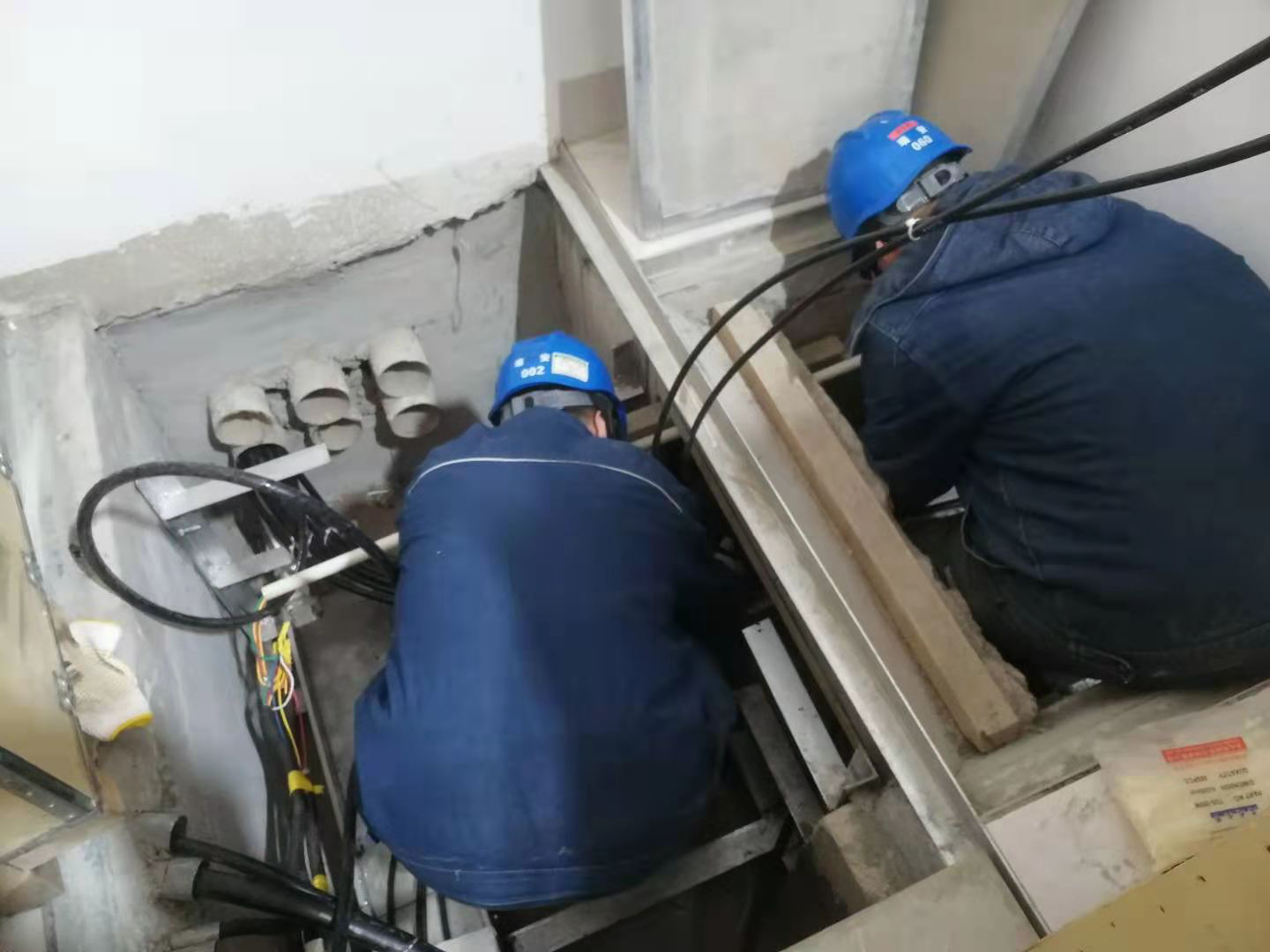

農歷正月初三,110kV袁家項目的保護班人員伴隨著鞭炮聲出現在了施工工地,公司經營班子來到現場共同敷設控攬,保護班到場敷設10kV、變壓器、GIS室內預制光纜和控制電纜,變電班在公司加工變壓器10kV母排支架,輸電項目部對電纜溝開挖,以飽滿的工作熱情迎接新的一年工作。

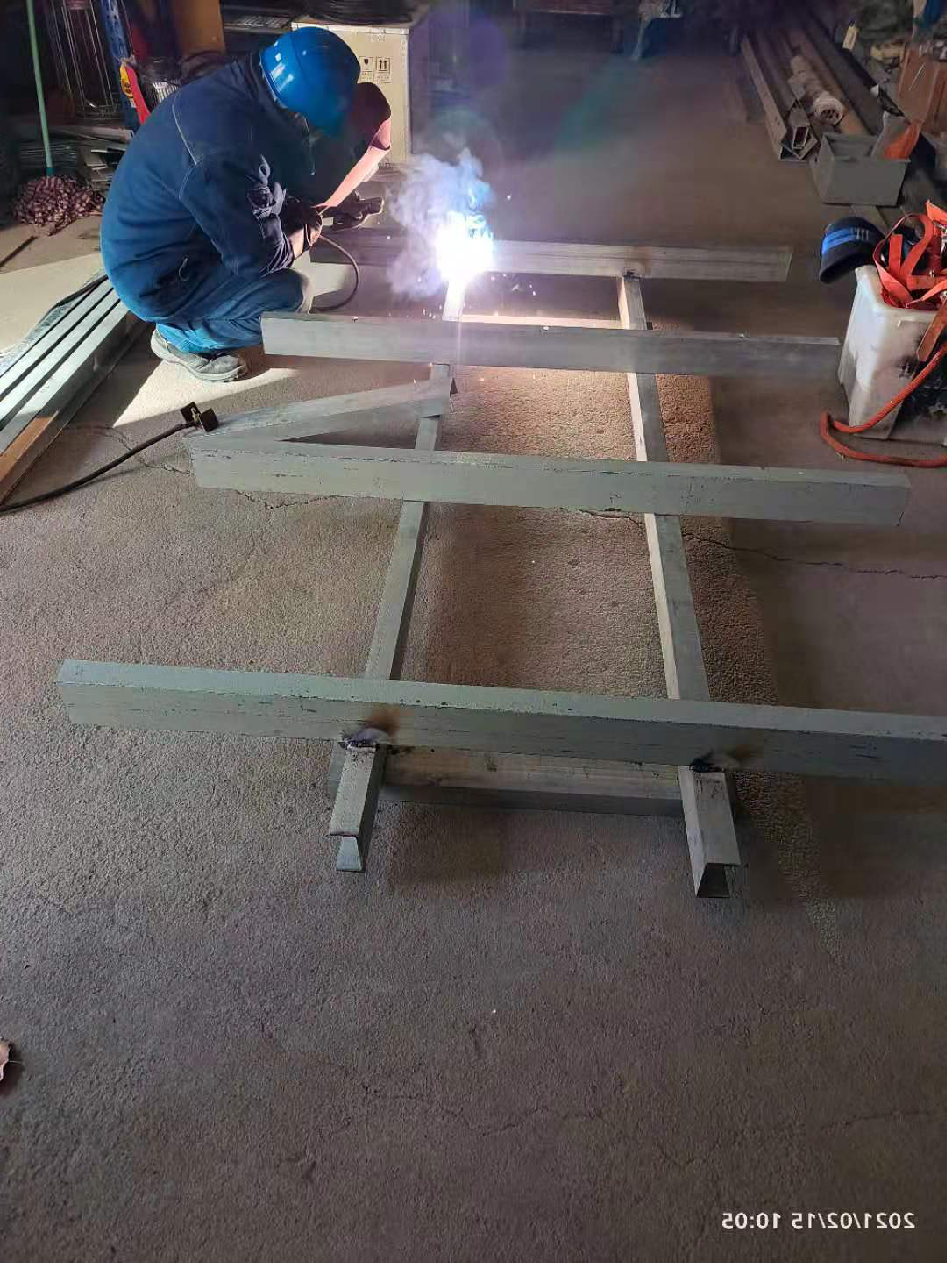

至正月初六下午,保護班敷設站內二次電纜100多根;二次電纜開始做頭、接線;變壓器匯控柜柜安裝完畢;在公司及馬南路倉庫二次設備附件已倒運至項目現場;GIS安裝前的工器機具準備已完成;變電班對變壓器10kV母排支架焊接完成,鋼板制作。

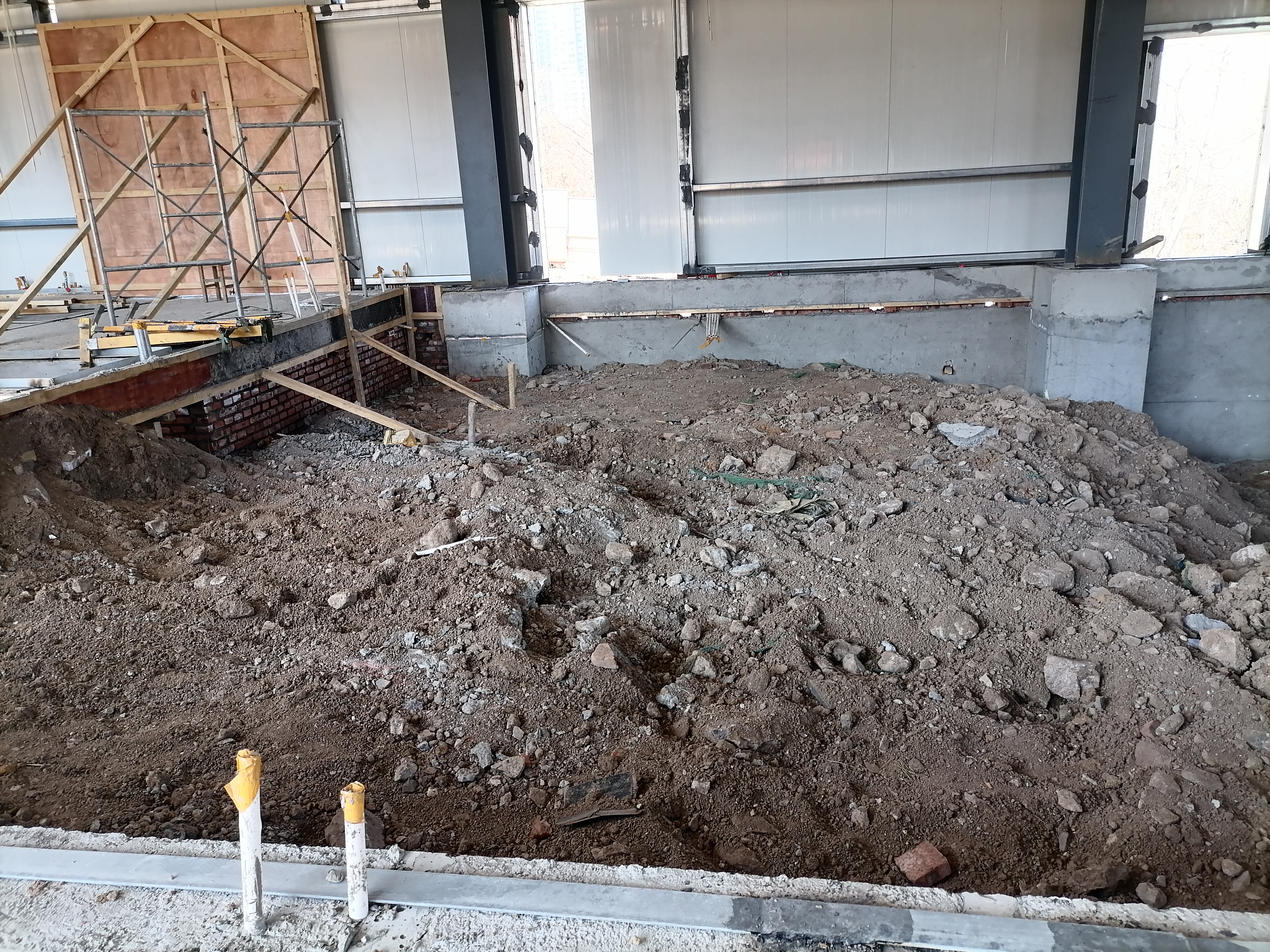

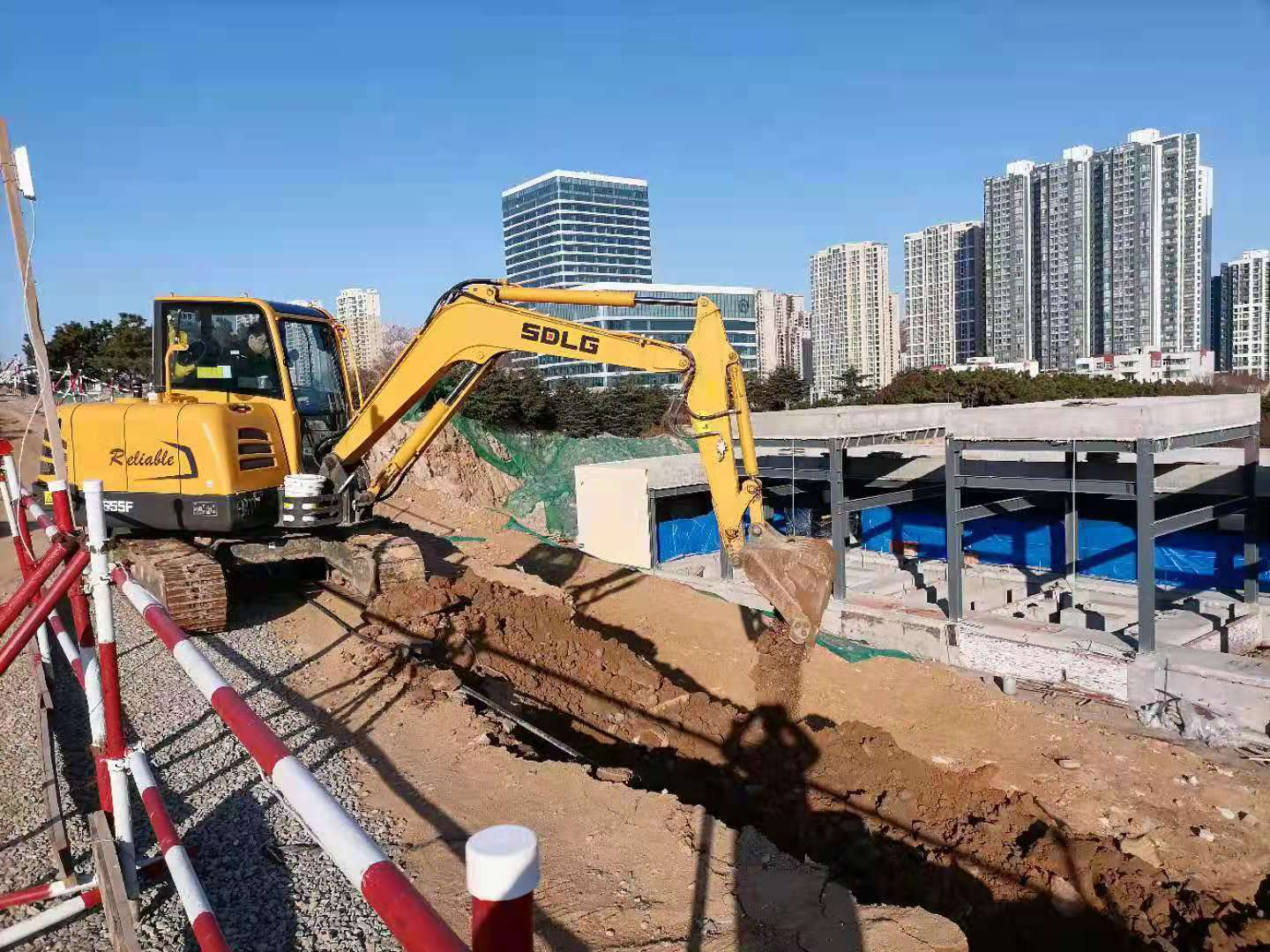

正月初四,110kV江山南項目部全部返青到崗,土建施工人員十余人返回,110kV電纜隧道開挖、保護室回填土夯實。至初六土建作業恢復正常狀態。
