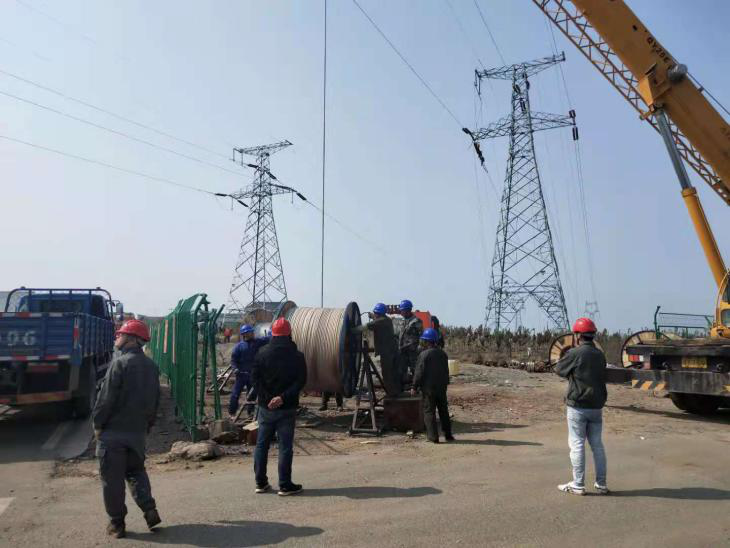

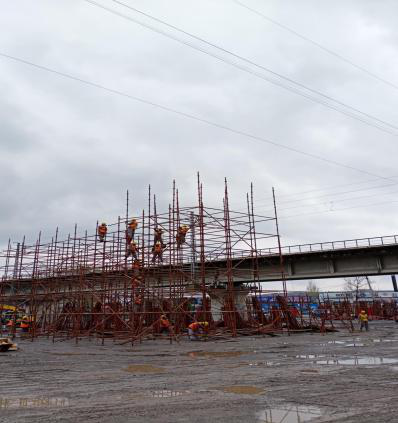

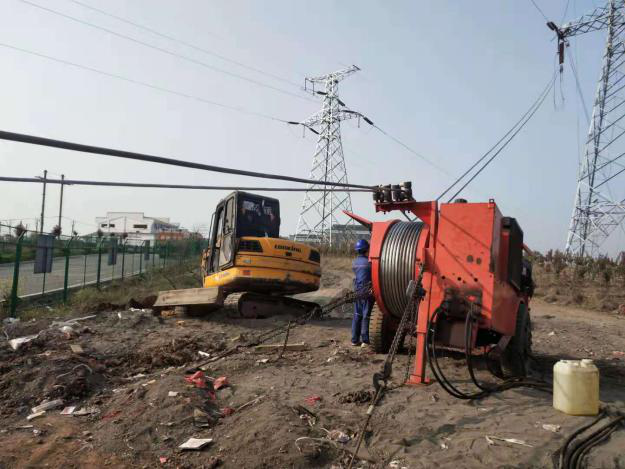

220kV十溫線改造項目于3月31日至4月24日進行停電改造工作,本線路改造新建27基鐵塔,更換雙分裂導線10.07公里、更換耐熱導線1.2公里,拆除28基舊桿塔與10公里舊導線,線路跨越110kV線路1條,同時兩次跨越s83棗木高速路和棗林線電氣化鐵路,共跨越45處高低壓、通信、公路等跨越架。因新線路全部都在舊線路線下,所以停電前必須將27基鐵塔地面組裝,帶電線路下面部分組立,組塔架線共6個班120多人,為停電做好充足準備。
在棗莊供電公司召開2次停電前策劃會議后,3月31日停電開始,項目部按照制訂的詳細施工計劃有條不紊的展開,因同時施工的部位較多,所有的項目部成員都同時擔任安全監護和民事協調工作,在跨越高速施工時,考慮到施工工期和成本方面,與工區協調使用吊車跨越的方式跨越,大大節省了施工時間與施工成本,在各人員的努力下,4月18日線路提前一周完成施工達到了送電要求。

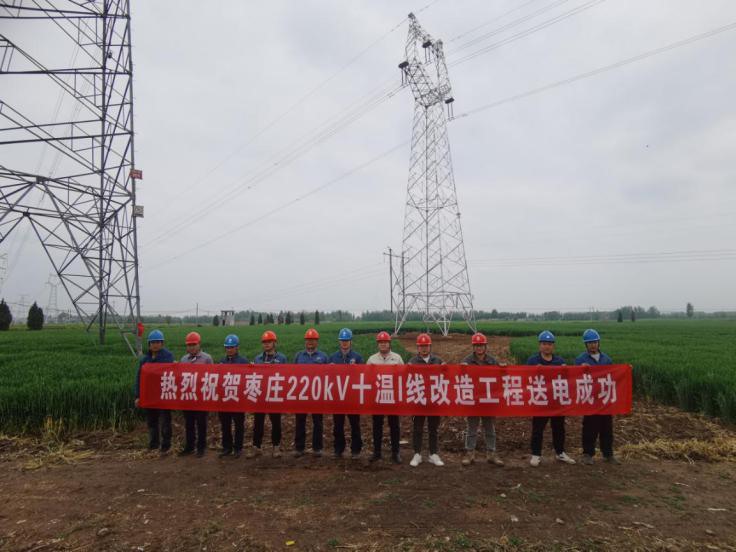

棗莊220kv十溫線改造是瑞安公司在220kv線路改造中施工最長的一個項目,是棗莊近10年來單線改造的最大工程。因?yàn)槭窃€路改造,大部分工作只能停電施工,停電期間牽扯2個鄉鎮、11個村莊,協調難度很大,項目部人員按制定清陪價格與各個村莊、戶主溝通,由于個別戶主阻擋施工,項目部采取報警、私下找關系協調等方式。線路施工完成后棗莊供電公司、輸電工區精心驗收,于4月24日下午5點,線路一次送電成功。
