瑞安公司承接的泰安京臺高速220kV蓄泰I線和220kV蓄泰II線兩條線路于5 月29 日-6 月11日進行停電改造工作。兩條220千伏線路為同塔架設雙回四分裂線路,需新組立#1-#4鐵塔 4 基,拆除鐵塔 4 基, 并且跨越京臺高速,鄰近1條220kV線路,周邊環境復雜,施工難度大,危險性高,民事阻擋嚴重,本線路為蓄能電站—500kV泰山變電站,屬于省級應急保障電源,歸華北電網直屬調度。

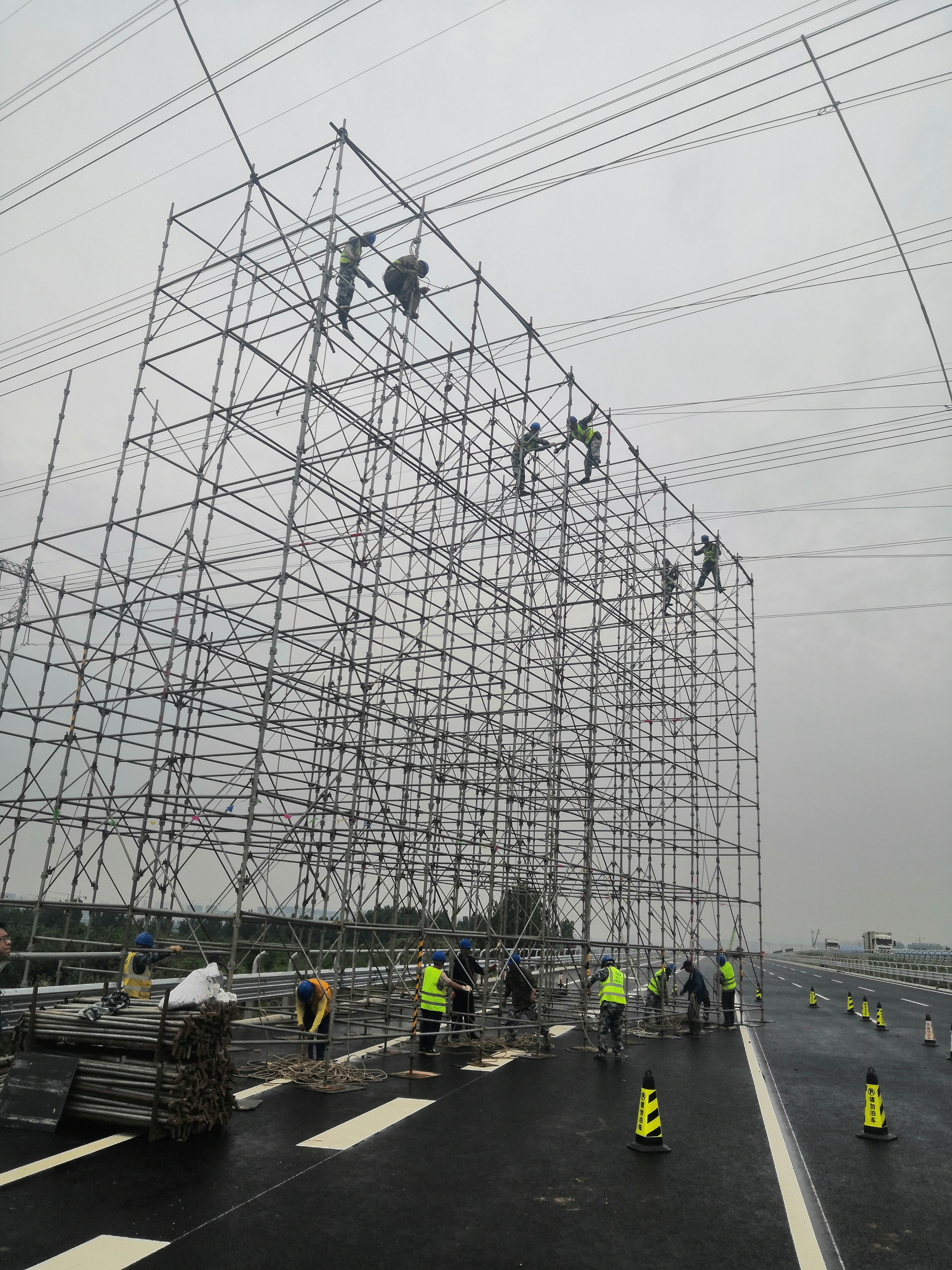

此工程工期緊、任務重,項目人員對于第一次進行四分裂導線架設施工經驗不足,停電前,項目部聘請山東送變電線路技術人員,協助制定切實可行的專項施工方案并通過泰安供電公司審核,積極協調高速方面,于5月31日在220kV蓄泰I線和220kV蓄泰II線跨越京臺高速路兩側搭設跨越架,采取封路,封網措施。導線開斷時采用雙保險,為防止感應電,在工作范圍的兩側#4大號側和#1小號側分別掛設接地線,斷開引流線,確保有明顯斷開點。此條線路跨越京臺高速的位置為泰山互通立交,因高速路面升高,造成原線路對地距離較低,跨越架無法在停電前一次搭設完成,并且跨越位置為雙向8車道的京臺高速主路+京臺轉青蘭高速的連接匝道,造成跨越距離極長,施工風險極高。
項目部人員迎難而上,奮戰高溫天氣,發揮攻堅精神,5月31日-6月3日按照施工計劃順利完成4 基 220 千伏鐵塔組塔工作,8日晚上19:00完成24根導線的牽引工作,9日上午泰安供電公司對線路進行了驗收,于下午17:00匯報工作結束,啟動送電,220kV蓄泰I線和220kV蓄泰II線于22:00順利送電成功,相位正確
