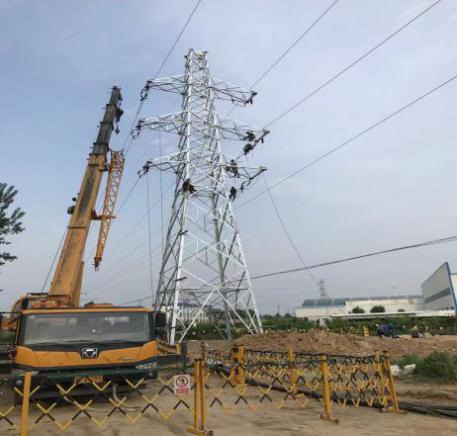

聊城鄭濟高鐵項目35kV岳道線停電改造工程原計劃停電時間為:5月29日7:00-5月31日19:00.因線路所帶山水水泥用戶不同意,臨時由原計劃3天的工作縮短為2天。停電時間短,工作任務重, 線路停電驗電接地后,分兩組人員組立2基鐵塔,第三組人員電纜、光纜敷設,電纜頭制作、避雷器、電纜耐壓試驗同步進行。開斷LGJ-240導線4處,T接拆除LGJ-240導線300m,整個工作忙而不亂,5月31日下午2點完成全部工作并驗收,3點完成消缺,于晚上7點送電成功。
青島膠州上合示范區基建項目匡正~艾山m入尚德站段于2021年5月17日8:00至6月6日17:00進行停電改造工作。5月17日-26日工作完成順利的情況下,完成110kV膠海線53#-59# 1.2km三回掛線、B7#-B8#防舞動安裝、原舊導線消缺、線路驗收、拆除匡海乙線42#塔至膠海線68#桿導線、架設67#桿至68#桿導線、海莊牽引站供電。6月6日下午1點膠海線線路送電成功,定相正確,膠海線停電工作順利完成。歷時21天,70余人參加的膠海線停電工作全部完成。
濟寧魚臺線路改造項目5月24日-6月5日魚臺35kV金張線、張黃線、金鹿線三條線路停電改造。①5月24日-27日金張線停電改造:新建鋼管塔9基,架空線路607米。②5月28日-31日張黃線停電改造:新建鋼管塔5基,架空線路506米。③6月3日-5日金鹿線停電改造:新建角鋼塔4基,放線230米。6月2日濟寧出現強對流天氣,造成停電當天現場道路泥濘無法進地施工,于是經研究決定在現場鋪設鋼板進行施工,于是緊急協調鋼板,車輛等施工車輛進行施工,按原計劃全部送電完成。自建隊兩個班組在濟寧辦事處高效協調組織下,得到魚臺供電公司領導肯定。
