12月25日,公司承建的濱州京東110kV輸變電工程送電成功,投入運行。是濱州電網首座“城市融合型、環境友好型”變電站,投運后,將為周邊發展提供更加可靠的電源支持。

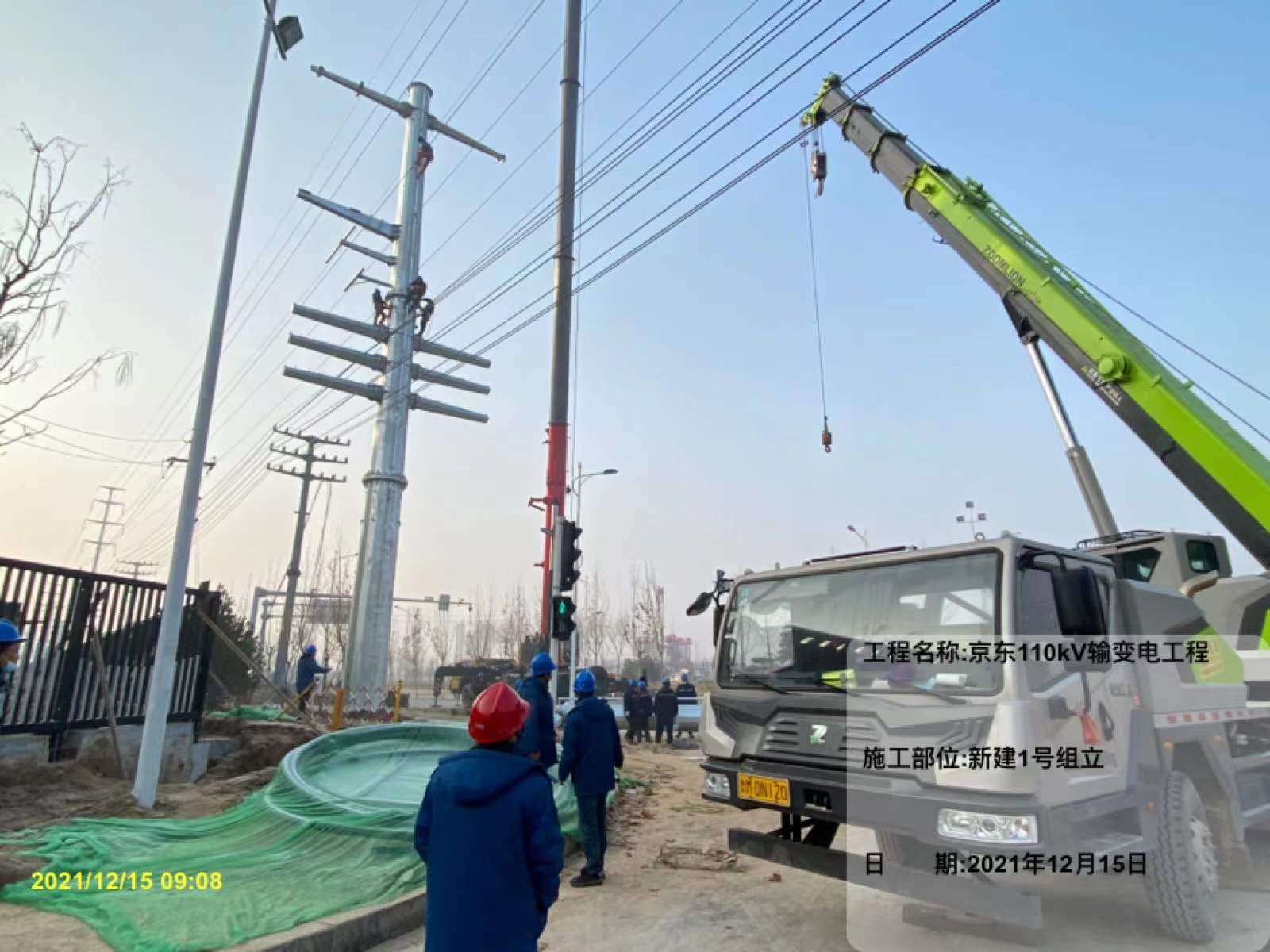

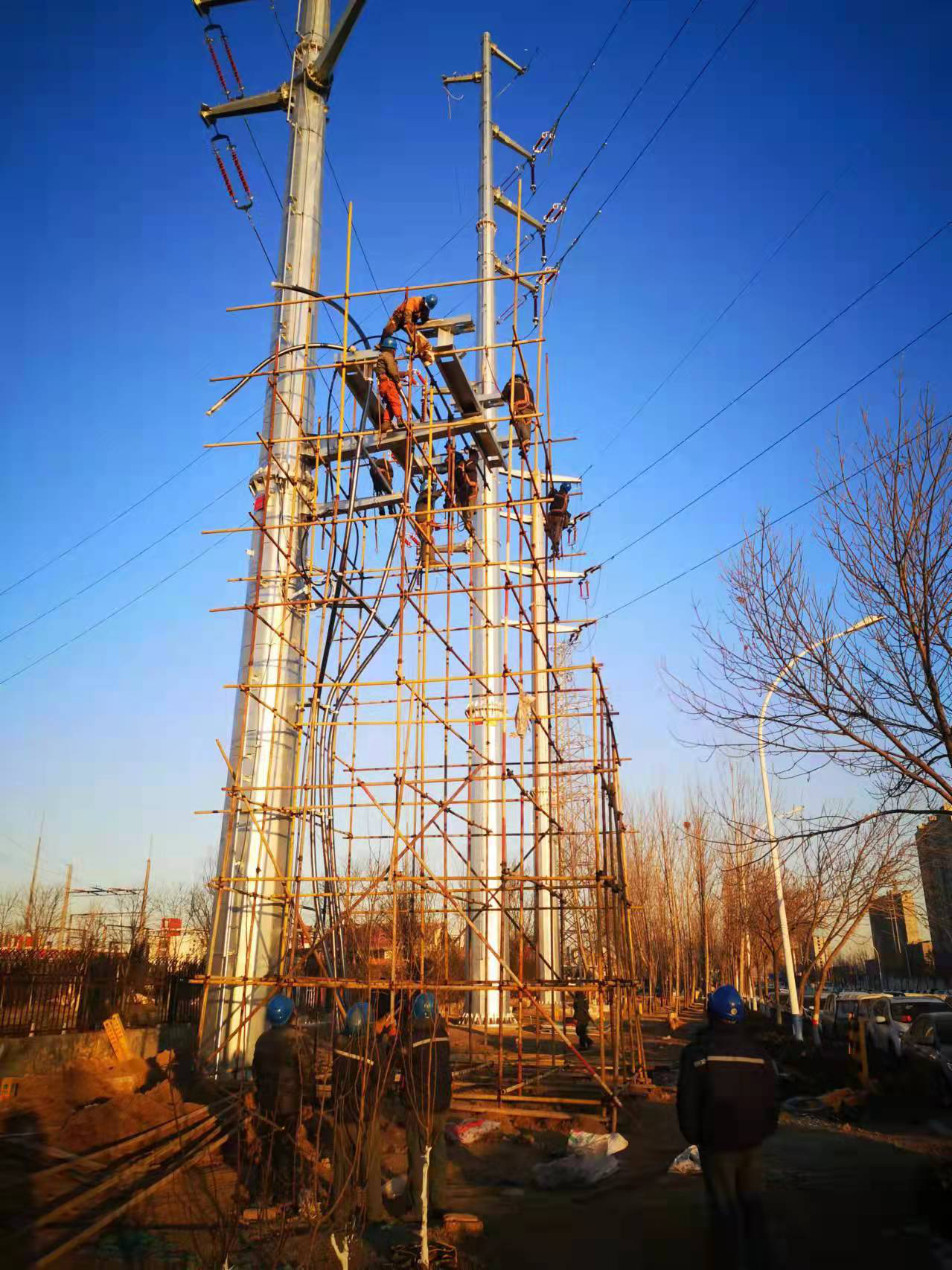

濱州京東110kV變電站為全戶內模塊化智能變電站,該站與周圍環境融為一體。變電容量為2×63兆伏安,采用先進、可靠、集成和環保的智能設備,是一座高標準高要求智能化變電站。包括63MVA主變2臺,10kV高壓柜43面,電容器組4組,消弧線圈2臺,GIS組合電氣5個間隔,分為架空和電纜兩個分項工程,新建電纜部分路徑長度1.089KM,其中單回路徑0.026(#1處)+0.042(#2處)KM,雙回路徑1.021KM。新建架空部分組立新建鋼管桿4基,舊線路開斷2處、拆除舊導線1檔、舊導線換塔1處、導線換相1處。
本工程自2021年4月份進場,因站址規劃手續無進場道路,導致工期延誤1個月,這樣整個工程的實際工期只有7個月。且外線路工程復雜,桿塔位在主要道路旁邊,臨近學校和居民小區,從路徑方案制定到停電方案匯報,在業主的牽頭組織下設計、項目部進行了6次現場勘查和開會討論修改線路方案,最終形成最佳停電方案。為了按時完成投運任務,項目精心策劃分工明確,每天晚上八點收工召開總結會議,解決遇到的困難安排次日工作計劃,嚴格計劃剛性執行。針對變電站安裝、調試緊張,各專業部室分管總工、主任帶頭在現場每天工作至凌晨12點才收工,盯控安全質量和進度解決現場發現的技術問題,共消除缺陷78條。針對外線施工涉及行政手續審批、臨近學校手續報備等,項目部人員相互配合進行手續辦理,比計劃手續完成時間提前一星期。為了按時完成停電任務,項目部積極和業主、設計院溝通新建#1、#2、#3號基礎采用效率高、占地面積小的鋼樁基礎,基礎施工完成時間10分鐘/基,比傳統用基礎施工方案省了近20天的工期。停電期間遇到極端惡劣天氣,最底氣溫達到零下8度,所有參與停電的人員加班加點,吃住在現場。很多管理人員因感冒導致發燒仍堅持在現場,變電總工徐先軍、線路總工張慶龍、張京成等,為了不耽誤工作,趁中午吃飯時間去打針。他們不怕困勇于奉獻的精神,確保了停電期間線路工作的順利進行,為12.25日110kV京東變電站的送電打下了堅實的基礎。
25日上午九點在施工項目部召開啟送電會議,濱州供電公司調度、運檢、信通、安質等部門負責人參加,根據會議議程由濱州供電公司副總經理姜總宣布京東變電站開始啟動送電,從十點開始操作到下午五點,經過7個小時的連續奮戰,京東變電站順利送電。在送電現場濱州供電公司副總經理姜總對我們項目管理作出高度評價:一是專業技術人員水平高,配合意識強;二是現場布置標準化程度高,細節考慮周到。希望我們公司再接再厲爭取為濱州電網建設發揮更大的作用。
濱州京東110kV變電站成功投運意味著我公司多個110kV變電站投產策劃經驗有效提升,公司一線專業施工隊伍建設成效顯著,也標志著我們向施工優質企業轉變更近了一步。
