2021年12月2日,我公司中標山東水利技師學院供配電線路及配套設施升級改造工程;本項目主要包括對德馨樓1250kVA變壓器的配電室供電范圍內的括德馨樓、德輝樓、新建消防泵房,存在供電范圍小,供電負荷較輕,設備利用率低,造成資源浪費;學院南區其它設 施的供電全由南箱變負責,并且由于供電范圍大,供電半徑超出正常允許合理供電半徑(距離),導致供電電壓質量下降,線路損耗增大,不利于節能運行,并存在一定的安全運行隱患。對德馨樓變壓器、南箱變的供電范圍進行調整,對路燈照明線路進行安全 隱患排查、整改。

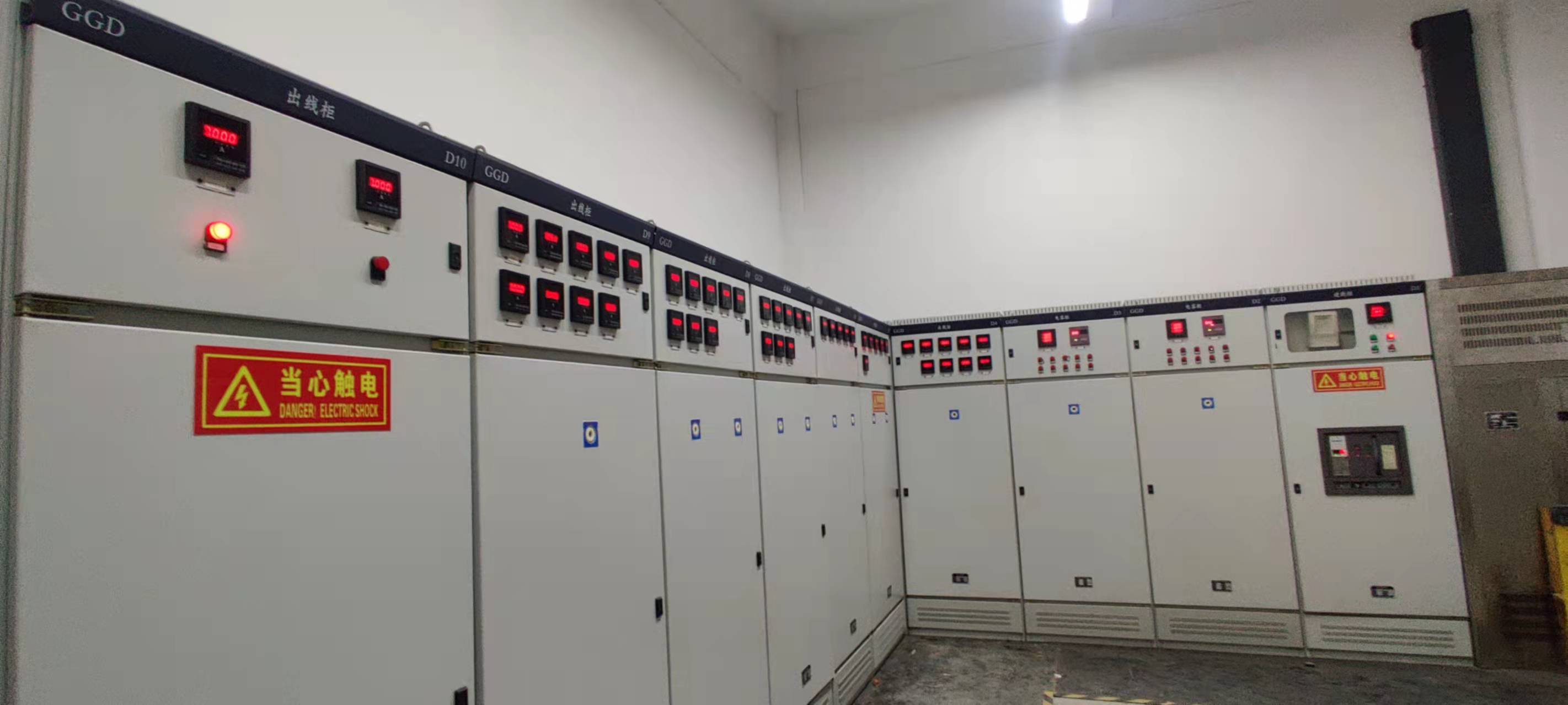

項目中標后由工程部負責牽頭實施,經過40天的努力,共計開挖電纜溝3300米,敷設低壓電纜3254米制作低壓電纜頭26個,壘砌電纜檢查井60個,安裝電纜分支箱2個,破碎回填混凝土路面12處。于2022年1月16日下午,對切割電源后的配電室全部送電完成,后期箱變出線部分電纜已敷設完成,待學校停止供暖后進行電源轉換。
