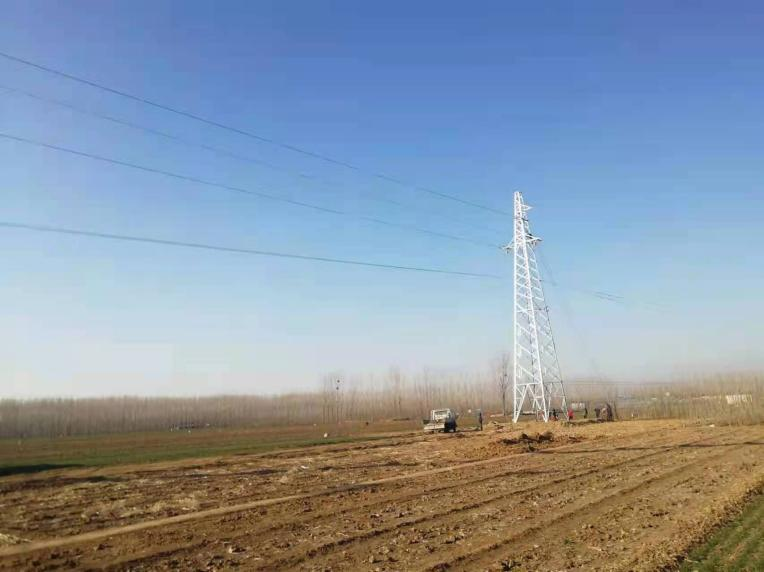

瑞安公司承接的國網山東濟南市章丘區供電公司35kV繡辛線#2-#68塔線路改造工程:改造35kV繡辛線#2-#68桿、繡辛線刁鎮支線#4桿,改造線路長度9.55km,架空地線長度9.55km,導線采用JL/G1A-300/40鋼芯鋁絞線,地線采用OPGW-70,改造耐張塔10基,直線塔15基。拆除35kV舊高線#2-#4,#7-#9,#33-#68桿,繡辛線刁鎮支線#4桿水泥桿共43基水泥桿,拆除#2-#68桿導、地線,停電時間2021年12月9號13:00,于2022年1月15日歷時35天成功送電。章丘供電公司從施工組織、進度、質量、工期等方面對我們給予了極大的認可,受到章丘供電公司好評。
本工程處于大修技改關門的重要時間節點上,時間緊、任務重、邊協調邊施工,項目部安排項目人員成立技術小組、民事小組分頭行動,在濟南市章丘區供電公司及當?shù)毓╇娝拇罅f(xié)調配合下,項目得以快速有序的順利實施直至順利送電。
為了使工程竣工驗收、送電試運行階段的順利進行,項目部及時開展生產準備及驗收送電準備工作;一是組織竣工驗收,編制35kV繡辛線#2-#68塔線路改造工程驗收實施方案,該方案包括驗收的組織、技術和安全措施。要求編制專業驗收卡,持卡驗收,確保工程“零缺陷”投運;二是施工人員當日到位,配合章丘供電所驗收,即使消缺,落實驗收缺陷的整改進行監督、驗收,做好設備送電后的準備工作。
該工程分別于01月13日進行了分部驗收,01月15日進行了分部、綜合、復檢三次驗收,每次驗收都將缺陷匯總下發,實行整改、驗收雙簽字,確保缺陷落實到位。
