瑞安公司承接的青島尚德220kV變電站110kV間隔擴建工程,2021年12月15日開始進場施工,包擴220kV變電站內220kV主變間隔1個、110kV間隔10個、35kV開關柜13面、電容器4組、接地變1套。截止目前站內一次、二次設備安裝完成,保護、試驗工作完成,達到驗收條件。

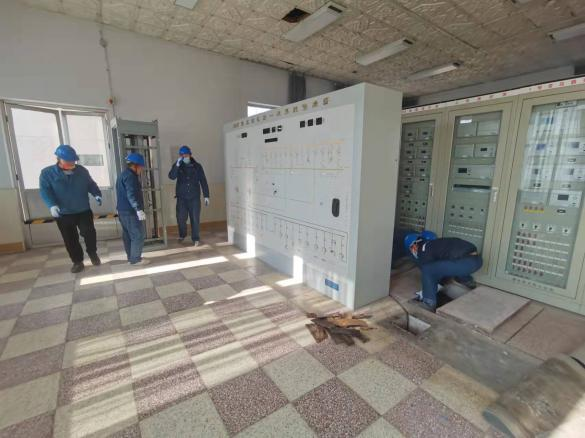

對側6個變電站保護改造,1月7日項目部組織保護班及外協施工人員,對220KV膠州、匡正2個變電站作了現場勘察,110KV長江路、艾山、張應、鋪集4個變電站,新增線路保護屏改造工作,屏柜就位安裝,控制電纜、光纜敷設接線、熔接施工,短短15天的時間,克服了設計圖紙與實際現場不符,運行老變電站的復雜環境,室外溫度在0°以下惡劣天氣,保證了施工順利進行。截止目前,尚德對側六座變電站停電前準備工作全部完成。
