山東水利技師學院自2021年1月16日配電室7條低壓電纜負荷切割負荷送電成功后,項目部安排人員加班加點對箱變低壓施工,并與學校領導積極溝通箱變停電切割時間,學校確定于1月22日停暖后進行負荷切割。

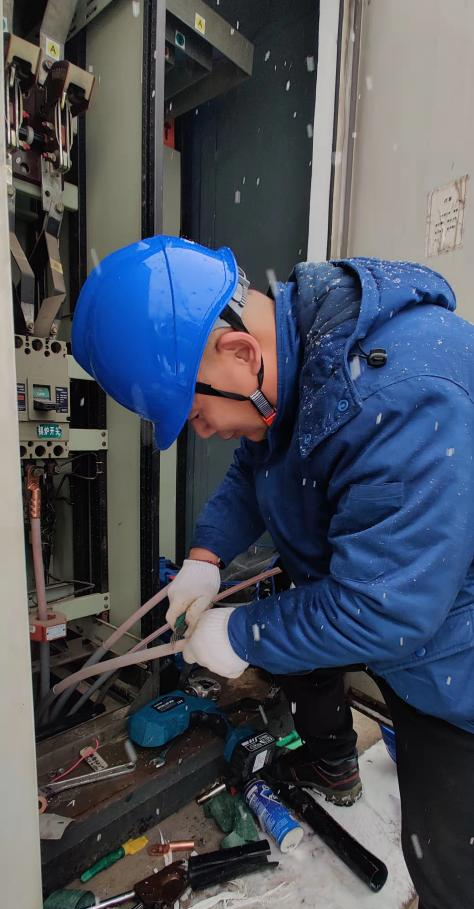

1月21日項目部提前做好了停電前的準備工作,1月22日早上天氣突變,風雪交加,給我們的施工帶來很大難度,瑞安公司果斷增派人員,加大施工力量。面對惡劣天氣,做好一切準備后,于上午10點30分,接到學校停暖通知,我們對箱變低壓部分進行了停電,將箱變電源側2個原電纜頭拆除,敷設2條新電纜并制作安裝電纜頭,同時對電纜分支箱、鍋爐房、培訓公寓、水泵房負荷側的電纜頭進行拆除更換。在送電前,施工人員反復核對電纜的相序和工藝質量,并測量確認無誤后,于下午14點全部負荷送電成功,隨后對鍋爐房和水泵房的所有電機及水泵的正反轉進行了核對。此次送電成功標志著該項目的竣工,等待驗收消缺工作。
此次送
