7月23日至25日,瑞安公司承建的黃島京東方110kV輸變電客戶工程完成跨越青蘭高速二級風險作業。
本次跨越作業是公司2022年度第一個涉及“三跨”的高風險作業,現場兩處并行線路同時跨越,涉及鐵塔6基,其中四回路鐵塔2基,雙回路鐵塔4基,放緊導線 12根, OPW光纜4根,跨越的G22青蘭高速車流量大。施工項目部精心準備作業前期工作,認真開展現場勘查,編制跨越專項方案,核實人員入場報審記錄,對工程資料進行了多次修改,并將施工跨越專項方案報總包單位審核完成后,由涉路評價單位組織于5月11日順利通過專家論證。

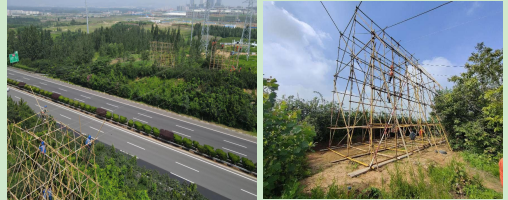

所有工序嚴格按照國網基建施工作業要求,由公司線路自建隊實施。施工過程中各參建班組骨干人員嚴格執行到崗到位,對重要工序和二級風險作業點進行全過程安全管控和督查,高速跨越架共計4處,寬12米,高9米,單個跨越架用鋼管200根。
現場克服高溫、多雨等不利天氣因素,順利完成本次工作任務。為京東方配套工程順利驗收,打下堅實基礎。目前全線完成組塔27基,放緊線完成6.11公里。
