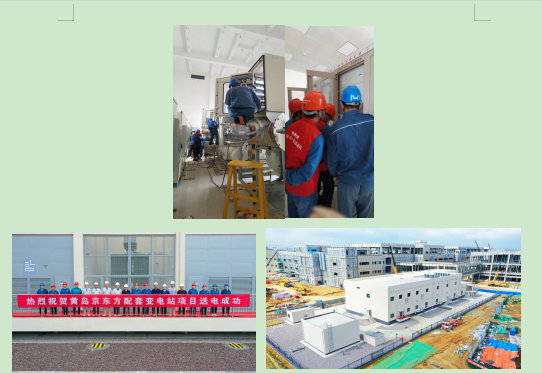

淄博瑞安輸變工程有限公司承接的黃島京東方110kV配套變電站項目于2021年12月開工,2022年7月31日歷時235天送電成功。
京東方配套變電站項目自進場以來,創京東方產業園園區“五個第一”:第一個基槽開挖動工項目、第一個臨電架空送電項目、第一個安裝塔吊并投入使用的項目、第一個主體封頂項目、第一個竣工投產項目。放棄春節、五一、端午等多個假期,克服突發疫情、經歷雨雪大風天氣35天的天氣因素,并保證安全的前提下每日現場施工作業人員不低于100人穩步推進施工進度。其中配電裝置樓歷時48天完成主體封頂,累計綁扎鋼筋275噸,累計混凝土澆筑1705方。電氣設備安裝:變壓器:2*63MWA 2臺,110kV GIS:10個間隔,10kV 開關柜:30面,10kV SVG:2套,10kV接地變及消弧線圈并聯小電阻:2套,10kV中性點成套裝置:2套,保護屏:38面。
