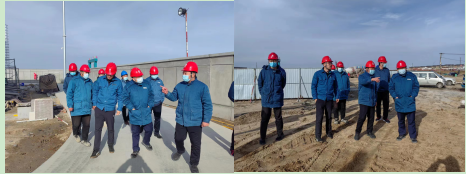

12月03日,國網東營供電公司總工程師楊延勇到華春110千伏輸變電工程施工現場督導調研工程施工,建設部主任李壽森,項管中心副主任耿輝,業主項目經理胥欣,安全質量專責王佳輝、東營方大工程公司河口分公司負責人及相關人員陪同。
在項目施工現場,楊總聽取了瑞安公司項目負責人董曉偉對施工進度、安全和質量管控的匯報后,現場查看變電站鋼結構安裝、主變基礎完成情況及線路終端塔施工,與現場管理人員就疫情防控、冬季施工、工程進度等進行了深入交流。楊總強調,一要嚴抓現場疫情防控。不折不扣執行各項疫情防控規定,對施工現場實行封閉式管理,非必要不外出,做到人員流動最小化,對設備運輸、物資供應廠家及司機“不下車、不面談”確?,F(xiàn)場不受疫情影響。二要加強冬季施工質量控制?,F(xiàn)場管理人員要嚴格執行冬季施工相關技術規范,通過添加防凍劑、做好保溫防凍措施等方法保證施工條件,確保工藝質量。三要確保建設進度可控在控。綜合考慮疫情防控、民事阻擋、氣候變化、物資供貨等因素,梳理民事難點,倒排工期,抓好有利時間,充分調動各類資源,保證按計劃完成。對已完成基礎進行轉序驗收,于年前進行組塔施工,架線施工同步進行。
