東營華春線路工程自220千伏裕民變電站雙回電纜出線,接入新建華春變電站。新建線路21.73公里、雙回電纜線路0.36公里、鐵塔基礎共86基,全線為灌注樁基礎,塔型為雙回角鋼塔。

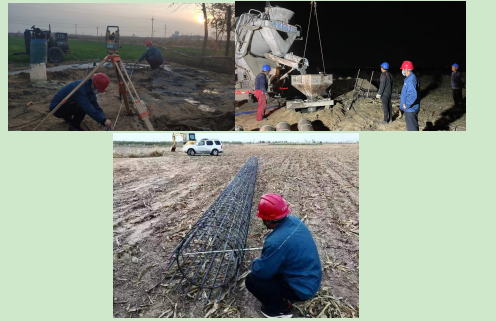

項目部嚴格按照?qǐng)D紙把控隱蔽工程的鋼筋數量、鋼筋籠長度、護板尺寸、保護層尺寸等安全質量,夜間施工作業期間項目部堅守崗位,編制冬季施工專項方案,嚴格落實冬季施工相關技術規范,通過添加劑、做好夜間施工后基礎保溫措施等方法保證施工條件,確保工藝質量。
河口供電公司調動各類資源、采用多種辦法進行民事協調,項目部調用6臺樁機,目前完成基礎澆筑46基。根據東營供電公司建設部布置華春線路基礎1月10日前全部完成。針對這一硬性任務,項目部對后續基礎加快與河口供電公司民事協調,統籌安排,每天調度工作進展,做好各類制約因素的研判,疏導,及時進行進度計劃糾偏,在保證安全質量的前提下,24小時輪班鉆孔進行基礎施工,高效推進基礎施工建設。
計劃于12月7日進行基礎轉序驗收施工,力爭于1月10前組塔完成44基,架線施工同步進行。
