12月6日,源唐線110kV線路改造工程第三階段改造順利完成送電,標志著源唐線110kV線路改造工程全部順利完成。
110kV源唐線改造項目于11月28日至12月6日進行停電改造工作,本次線路遷改7基鐵塔,架線2.1公里。由于施工面特殊,線路走徑全部在山區和大片櫻桃園內,無論是施工難度還是民事協調任務十分艱巨。同時施工沿線跨越10kV線路4處、鄉村公路6處、平行35kV線路,舊桿與新建線路安全距離不夠,直接影響送電必須拆除,安全管控壓力非常大。輸電項目部組織施工項目部成員三次現場勘查,并三次修改完善施工方案,確保萬無一失。克服了10kV線路停電困難、疫情防控嚴峻、極寒惡劣天氣、民事協調任務繁重、塔材缺料供應不及時等諸多難題,高標準完成本次改造任務,于12月6日晚17時送電成功。

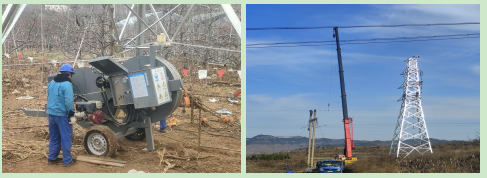

項目實施過程中施工項目部充分發揮“頭雁效應”精心策劃,停電前一周安排專人與屬地供電所隨進地隨進行民事協調,組織三個班把50噸塔材用人力扛到施工塔位,跨越架2000余條鋼管倒運到位,鐵塔在地面能組的分片組好,為停電爭取了時間。11月28號停電后,項目部組織外協隊按照施工方案有序分工明確,重點監護部位責任到人,懸浮抱桿3個組、25T吊車組塔2各組,確保組塔工作順利完成。通過采取每天例會制、強化與沂源公司、屬地供電所溝通協調,做到有問題“不過夜”,嚴格落實“輸變電工程風險管理規程”及屬地政府疫情防控要求、施工期間所有關鍵點在微信群內到崗打卡制等一系列措施。
