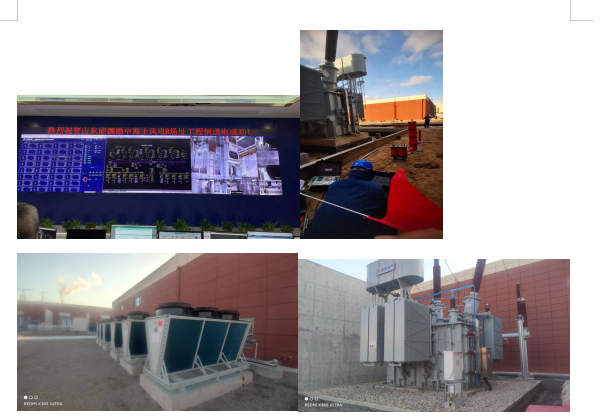

2022年12月19日11時山東能源渤中海上風電工程開始沖擊倒送電,13時項目GIS母線全部帶電,15時18分開始沖擊2號主變,主變沖擊5次,歷時30分鐘。變壓器的安全運行預示著項目的順利倒送電,16時開始了35kV母線和SVG設備的試運行。12月21日晚18時B場址海上升壓站220kV系統、2#主變、B場址220kV海纜第一回(潔山II線)、35kV系統IV段安全帶電,山東能源渤中海上風電B場址工程倒送電成功。
山東能源渤中海上風電B場址工程建設規模:220kV120000kVA變壓器1臺、220kVGIS設備3個間隔、220kV 65000kVA 高壓電抗器2臺、35kV無功補償裝置3套、35kV開關柜6面、接地變壓器1臺。自2022年9月24日施工,12月18日項目全部完成安裝、調試、消缺工作,歷時85天順利達到送電條件。
