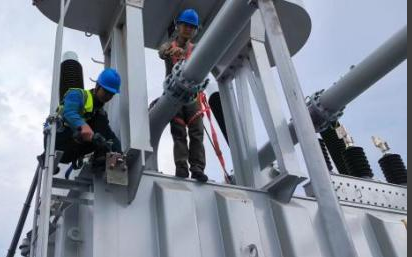

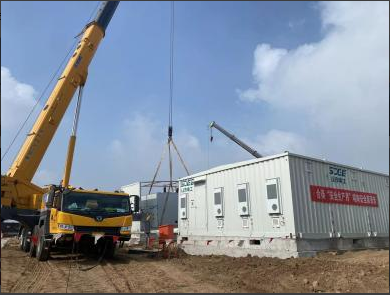

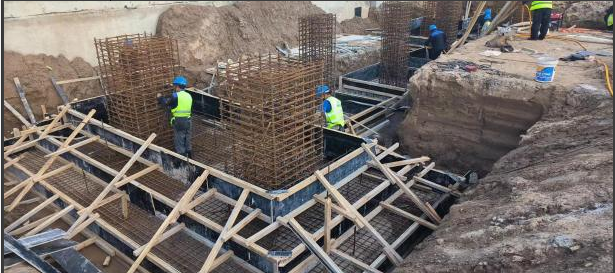

瑞安公司承接的東營學堂100MW/200MWh獨立儲能電站工程業主確定8月31日為驗收重要節點,公司全面協調施工、技經、市場方面工作,倒排詳細的工作計劃,全力保障項目施工干出“瑞安速度”,打造“瑞安品牌”。及時應對高溫、陰雨天氣給施工帶來的影響,項目部采取避開高溫時段,錯時施工,選擇相對涼爽的早晨和晚間進行趕工作業。6月20日BYD電池艙72臺、PCS艙36臺、主變預制艙1套、220KVGIS預制艙8臺、二次設備艙8臺、220KVGIS設備5組、接地變預制艙1套、35KV預制艙1套、0.4KV預制艙1套全部就位完成。截止目前,電纜溝開挖380米、混凝土澆筑720m3完成,電纜支架安裝組織十個焊接小組工作,共安裝1300個31噸,控制電纜已敷設15000米。
