瑞安公司承接的青島即墨華瑞(柳溝)110kV變電站新建工程變電站東西長91m,南北長40m。建筑物主體是一座一層配電裝置樓。本期變壓臺數2X63MVA三相雙繞組有載調壓變,電壓等級110/10KV,戶內布置110KV配電裝置;本期出線2回,擴大內橋接線。GIS戶內布置。10KV配電裝置,本期28回,單母線三分段接線,戶內開關柜雙列布置。無功補償;本期2X4.8Mvar戶內布置。消弧線圈補償:本期2*800kVA戶內布置。

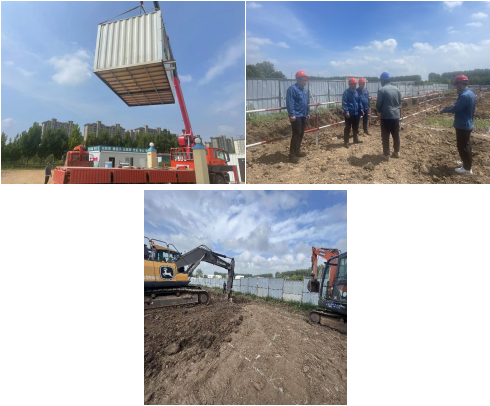

2023年6月7日按照總包方青島電氣工程安裝有限公司即墨分公司安排,項目部人員積極啟動四通一平。項目位置上有國防光纜、燃?xì)夤艿?、地下管線、通訊光纜、綠化用地等涉及多個產權單位情況較復雜。通過與建設單位、總包方共同努力下,截止目前場地平整、綠植樹木移除、中國移動通訊線及國防光纜遷改,臨電接入方案及項目定位已完成,7月28日施工圖紙經專家會審后,項目進行開槽施工。目前,圍墻基礎開挖200米。
