瑞安公司承接的青島鹽田110kV變電站2023年7月21日開工建設,本變電站為城市結構變電站,配電裝置樓為三層建筑:地下負一樓電纜夾層,并設電纜豎井;一樓為10kV 配電室、電容器室、電抗器室、蓄電池室、工器具室,主變壓器室;二樓為110kVGIS室和保護室。
變電站土建部分為青島金茂集團代建,為避免土建與電氣存在誤差,影響轉序,項目部電氣人員按照業主項目部安排,派駐專業人員進場,將土建施工中影響設備安裝的問題定期匯總、反饋給業主,及時溝通土建單位及時整改,避免影響設備安裝。

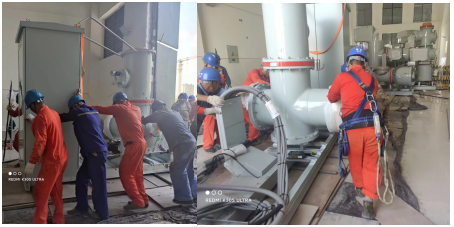

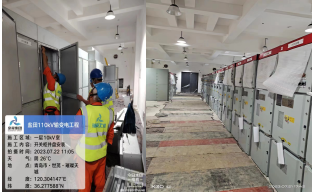

截止目前,36面10kV開關柜、2臺電抗器、2臺電容器、2臺小電阻、2臺站用變、二次屏柜31臺、蓄電池組已就位安裝完成;110kVGIS設備7個間隔正在安裝,電纜敷設進行中。項目計劃9月底投產。
