淄博瑞安輸變電工程有限公司承接的鄭濟高鐵聊城西站配套基礎設施項目一期樞紐功能區10kV及以下變配電工程新建配電室3座,分別為1#配電室兼開閉所、2#配電室、3#配電室,均為地下一層布置。KYN-28高壓柜27臺,MNS低壓柜99臺,SCB11-1600變壓器9臺,SCB11-2000變壓器2臺。

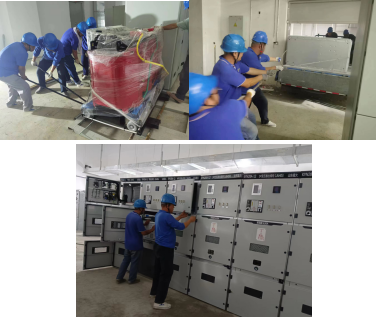

2023年7月13日設備進場安裝,聊城分公司提前與聊城市鐵路機場投資發展集團有限公司項目管理部溝通協調,與土建單位交叉施工,匯報合理化建議,制定相應的技術措施和安全措施。公司抽調配電項目部骨干人員8人對配電設施進行安裝,設備到貨安裝時間正是高溫天氣,為保障工作安全、順利完成,分公司優化作業時間安排,配備防暑降溫物品,避開高溫時段施工。現場管理人員切實管控,做好施工過程中的安全監護工作及后勤保障工作。歷時56天,2023年9月2日所有設備安裝就位組裝完成。
