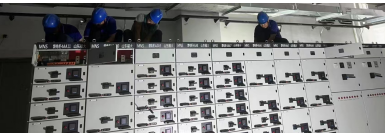

9月7日由瑞安公司承接的中房四季城南苑小區配套工程送電成功,本項目是瑞安公司與中房集團城建開發股份有限公司合作的第二期小區配套工程,瑞安公司本著服務客戶的宗旨干一項工程,樹一項標桿,著力打造交鑰匙工程。

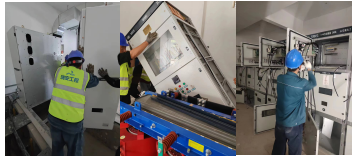

由于開發商急需交付房,工期緊任務重,配電項目部規劃組織實施方案,倒排施工工期,積極協調各個驗收相關部門,經現場人員交叉作業配合,40天時間完成施工,配電部以“搶開工組織、抓關鍵節點、保工期計劃”的項目履約核心競爭力,合理安排人員進場,實現項目高效履約。6月10日外線開始拖管施工同步進行土建作業,7月8日高低壓電纜設備到貨并開始組織敷設電纜安裝設備,8月17日開始提報資料驗收審批及三級審批相關工作,積極協調供電公司各個專業部門組織驗收,在驗收同時淄博供電公司配電專業部門多次對瑞安施工規范提出表?yè)P(yáng),對送電工作給予肯定并零缺陷通過驗收送電成功。
