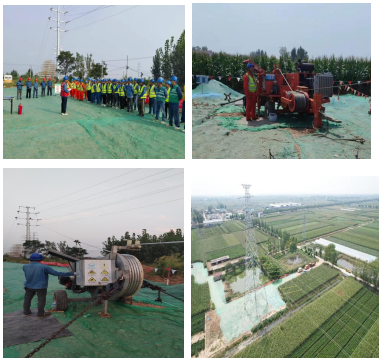

9月8日,由瑞安公司承建的濟寧金鄉楊莊110kV輸變電工程110kV線路,順利完成帶電跨越35kV架線施工任務。本工程新建鐵塔16基,新建線路路徑長4.04km,工程跨越10kV線路3處、跨越35kV線路1處。
本次停電時間為9月5日-14日,自9月5日至9月8日涉及A5#-A12#導線、A5#-A16# OPGW光纜展放施工,需要帶電跨越35kV卜興線、跨越10kV白坨線12#農灌支線,9月5日上午兩條線路停電后進行封網施工后線路送電。項目部按照公司要求,早謀劃、早部署、早安排,組織線路專業6名骨干,詳細調查線路跨越環境,制定封網措施,編制跨越施工方案,通過現場討論舊線路與新建線路交叉角為57°,若采用鋼管跨越架搭設占地面積太大,征用土地困難,且被跨越的電力線路只允許停電6小時,為了確保工期和施工安全,最后確定采用停電全檔封網后帶電跨越施工。后續工作安排,9月14日35kV線路停電A5#-A6#全檔封網拆除,9月19日-21 日110kV劉王線停電開斷,新建線路接火。濟寧金鄉楊莊項目部以標準化作業抓班組、控現場,以防風險、反違章守住安全底線、紅線。
